Du projet d'installation solaire
Light Mobility Solutions – Processus de création

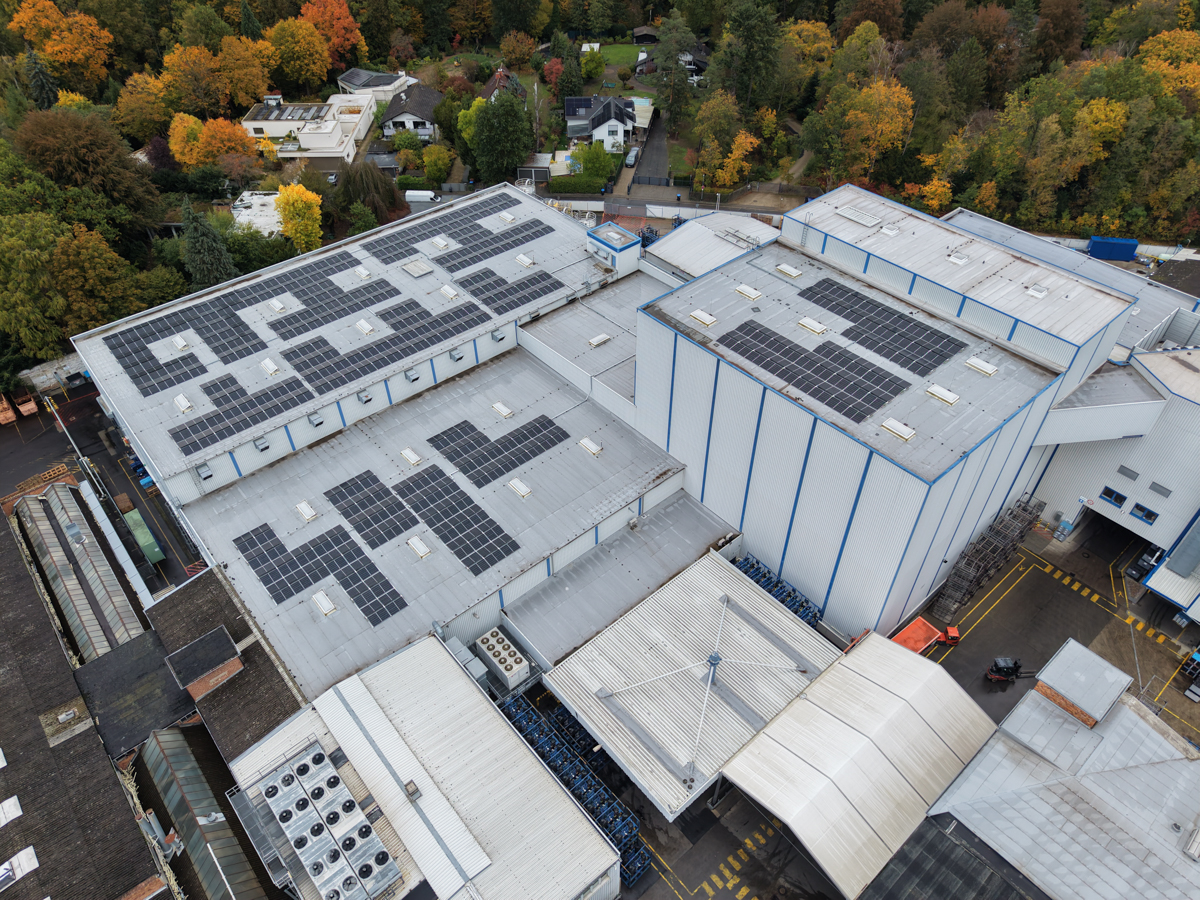

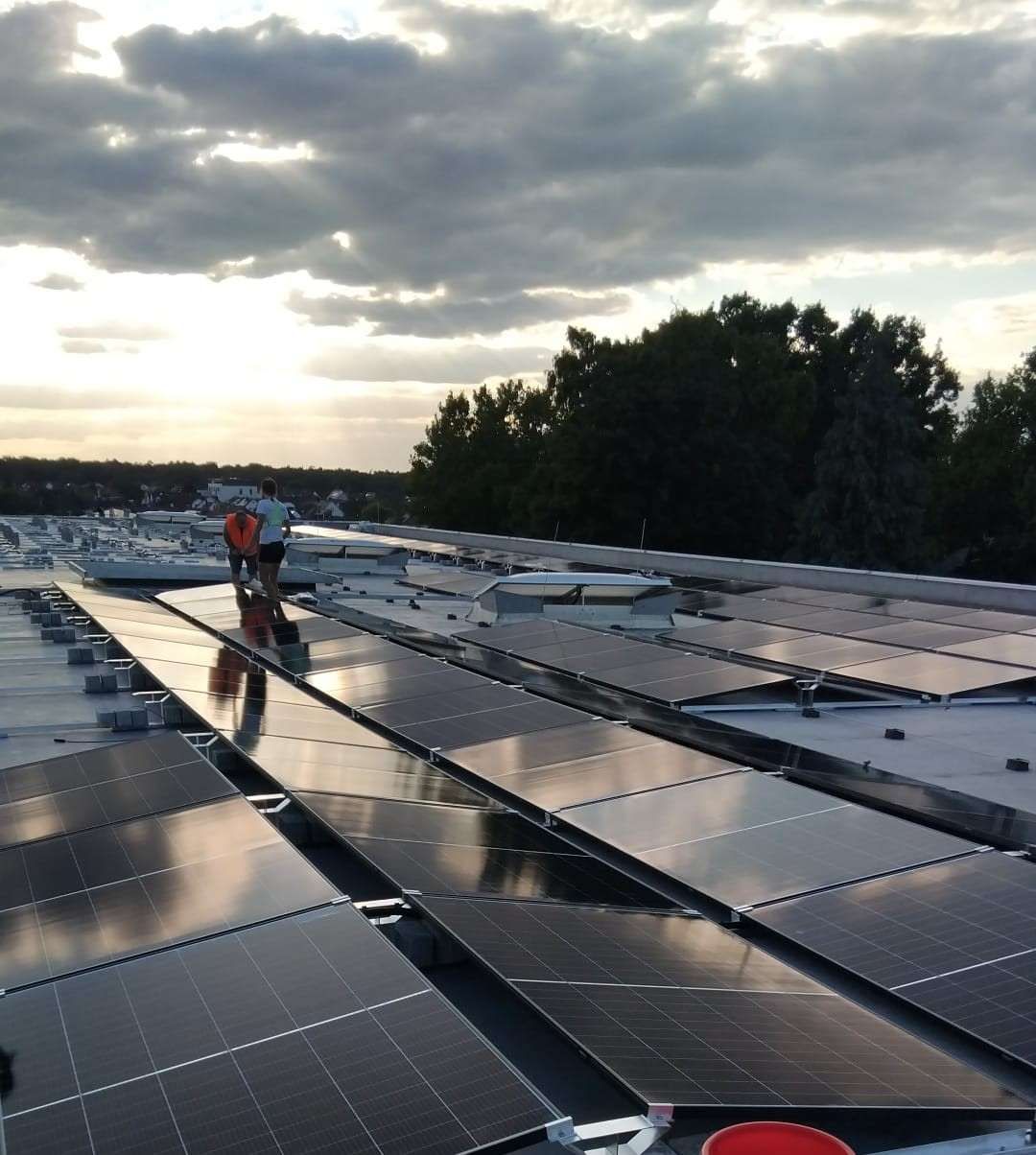

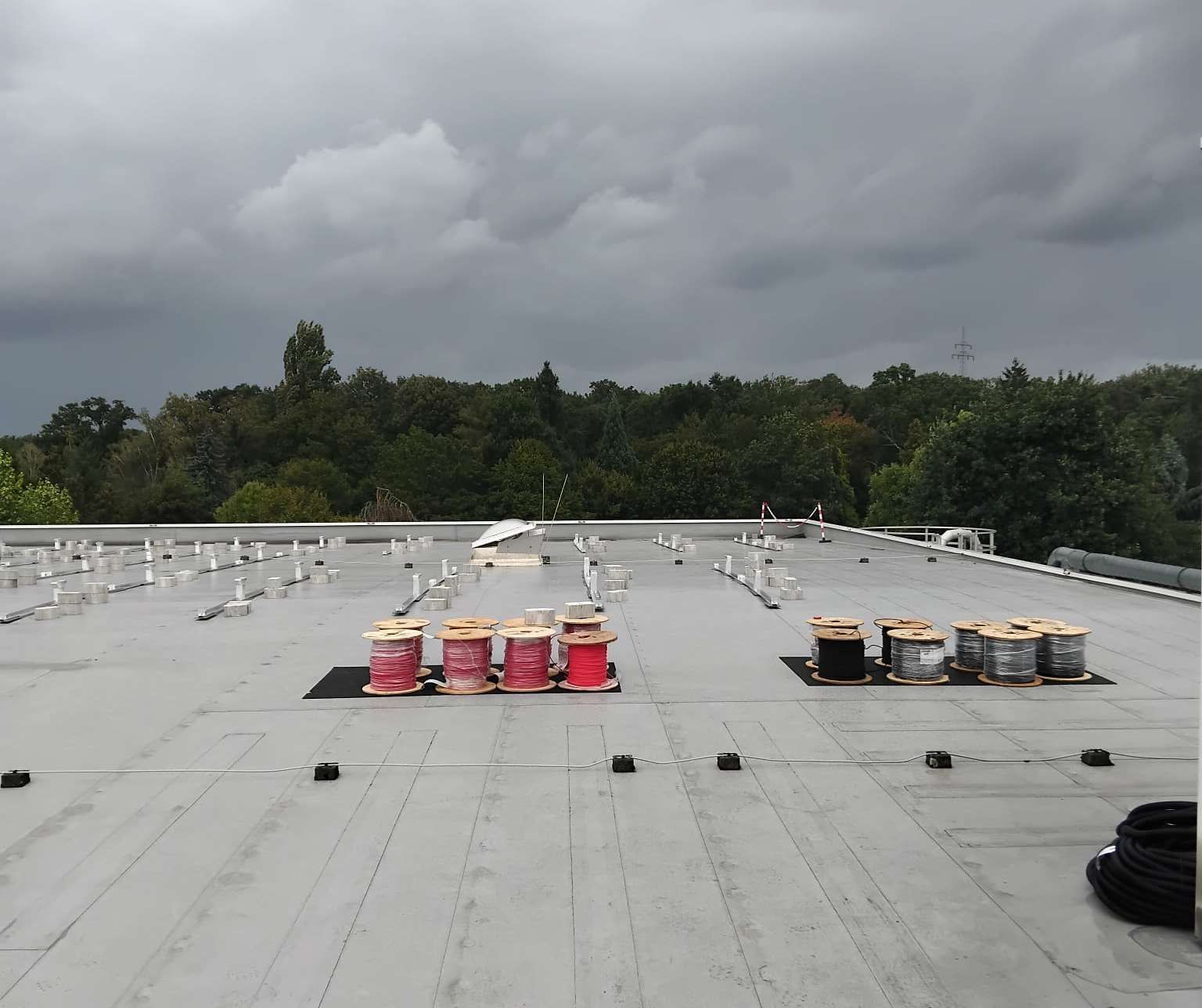

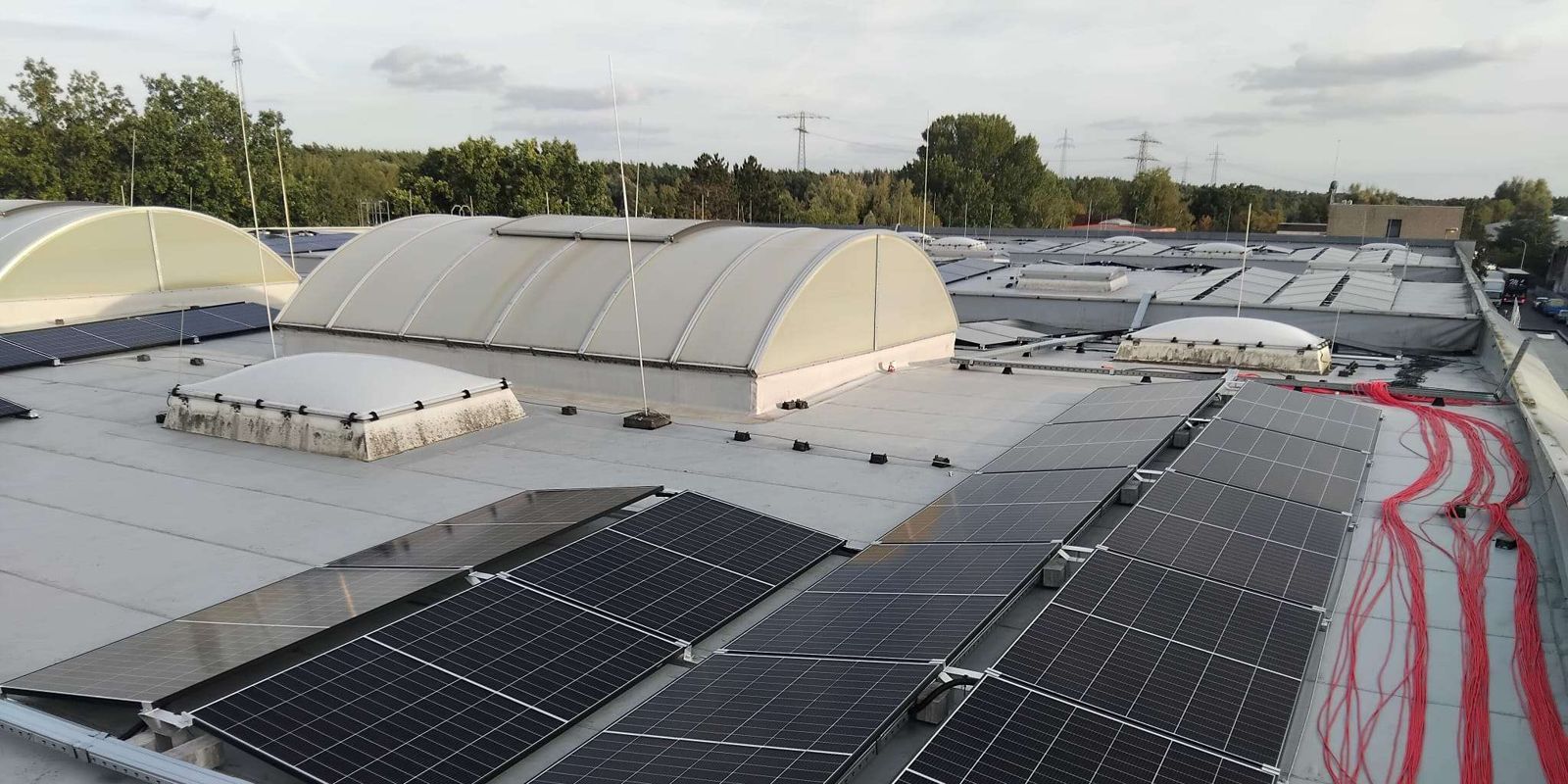

À Obertshausen, sur 12 toitures couvertes, Light Mobility Solutions construit une installation photovoltaïque de 1 212,72 kWp. Cette chronologie, qui va de la première visite jusqu’à la remise des toitures, montre comment le projet se développe étape par étape.

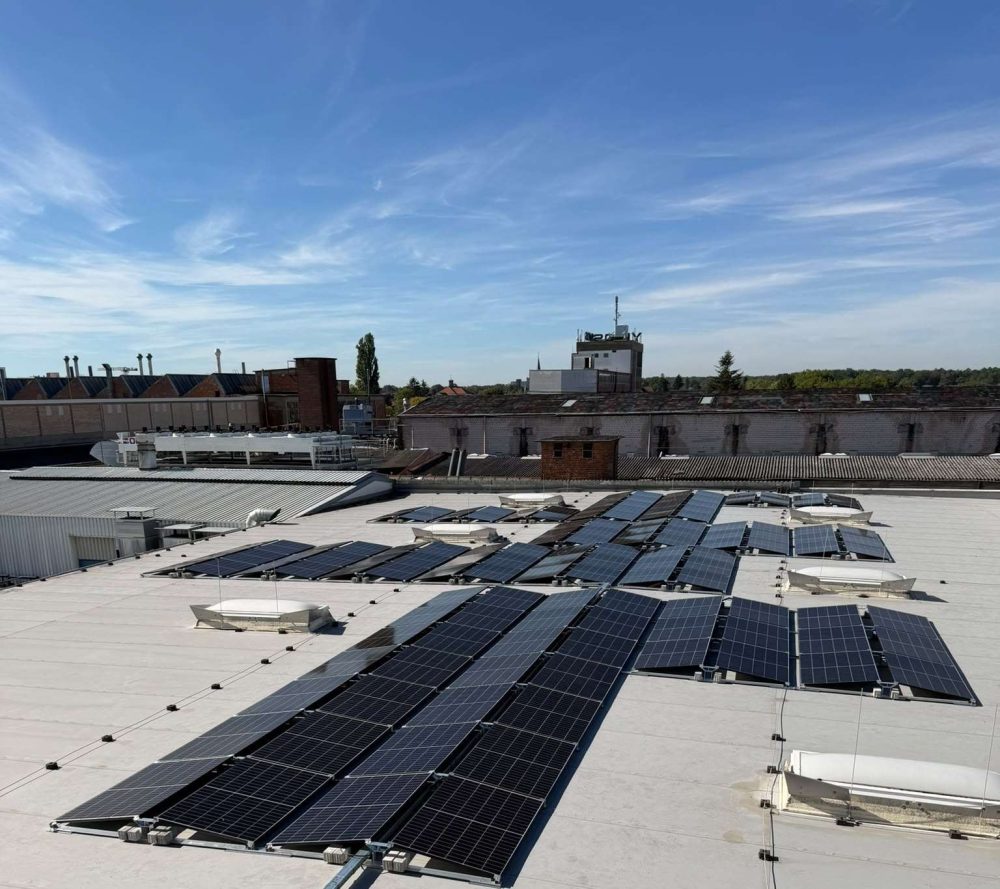

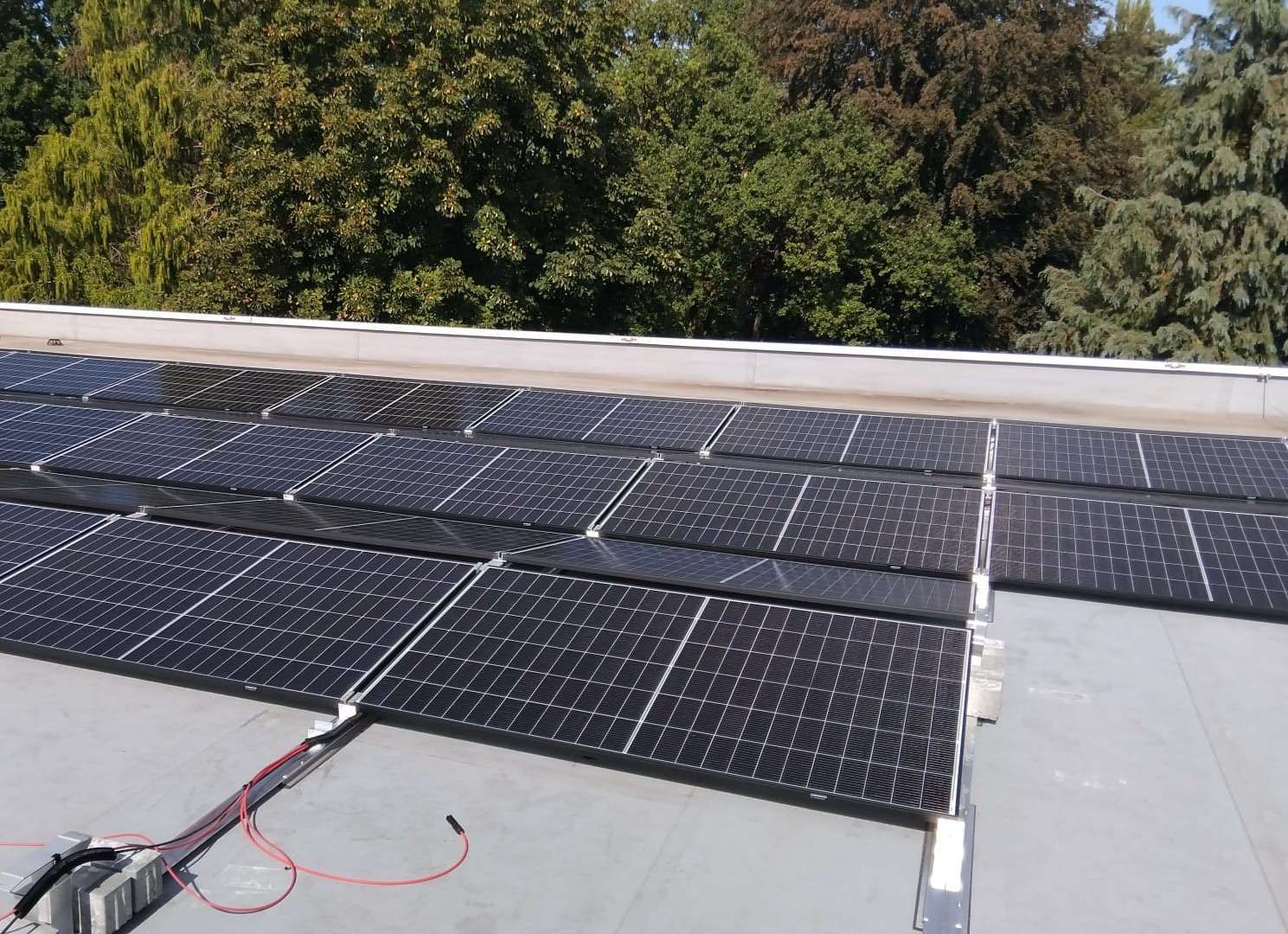

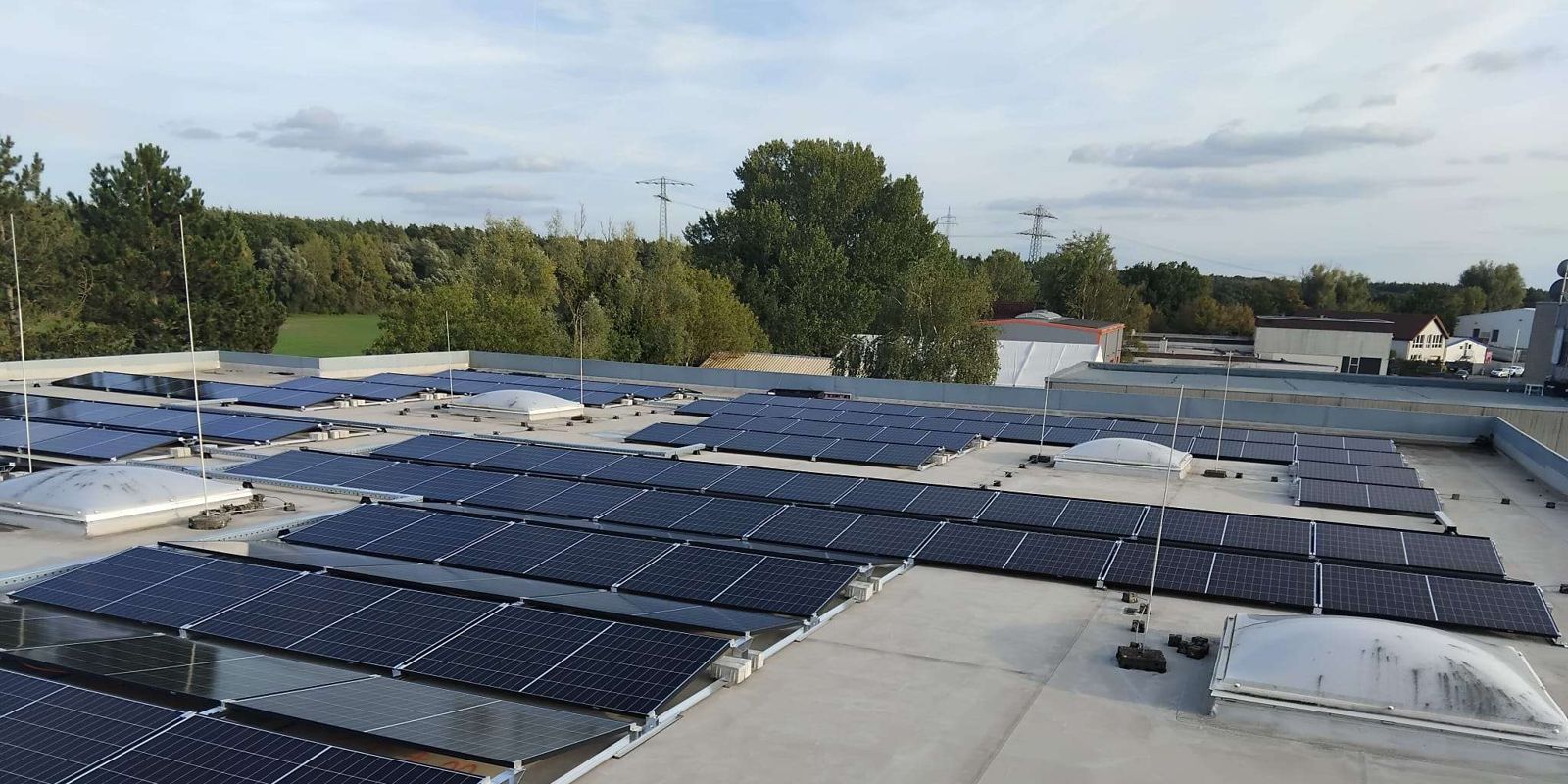

Sur cette timeline, nous documentons les principaux jalons, l’avancée de la construction et l’assemblage des composants centraux de l’installation.
Accueil " Références " Light Mobility Solutions GmbH – Obertshausen
12 toits, un projet

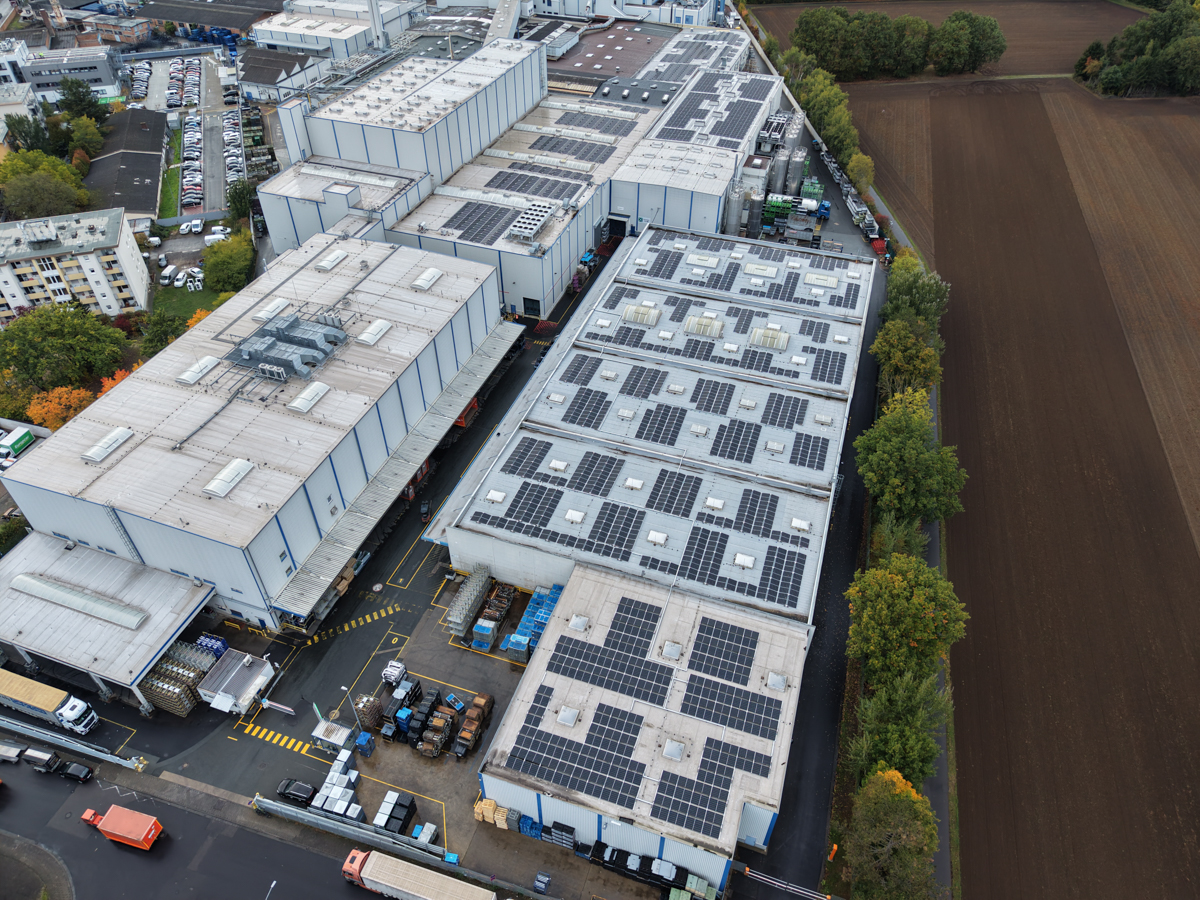

L’installation se répartit sur 12 toitures de hangars du site industriel. Le numérotation de l’image est utilisée dans toute la chronologie.
12
Toitures
2.608
Module
1.212,72
kWp
1.211.120
kWh par an

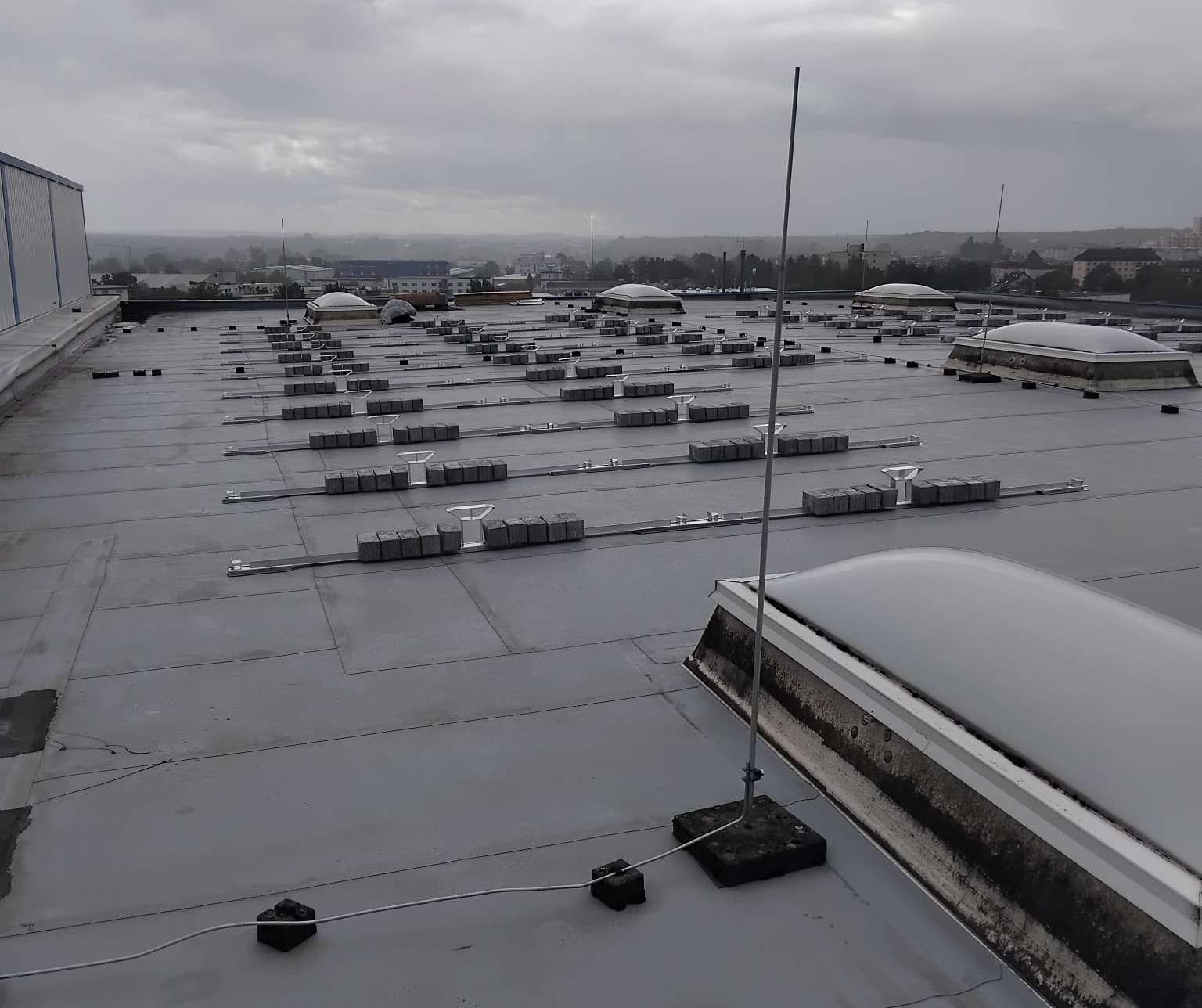

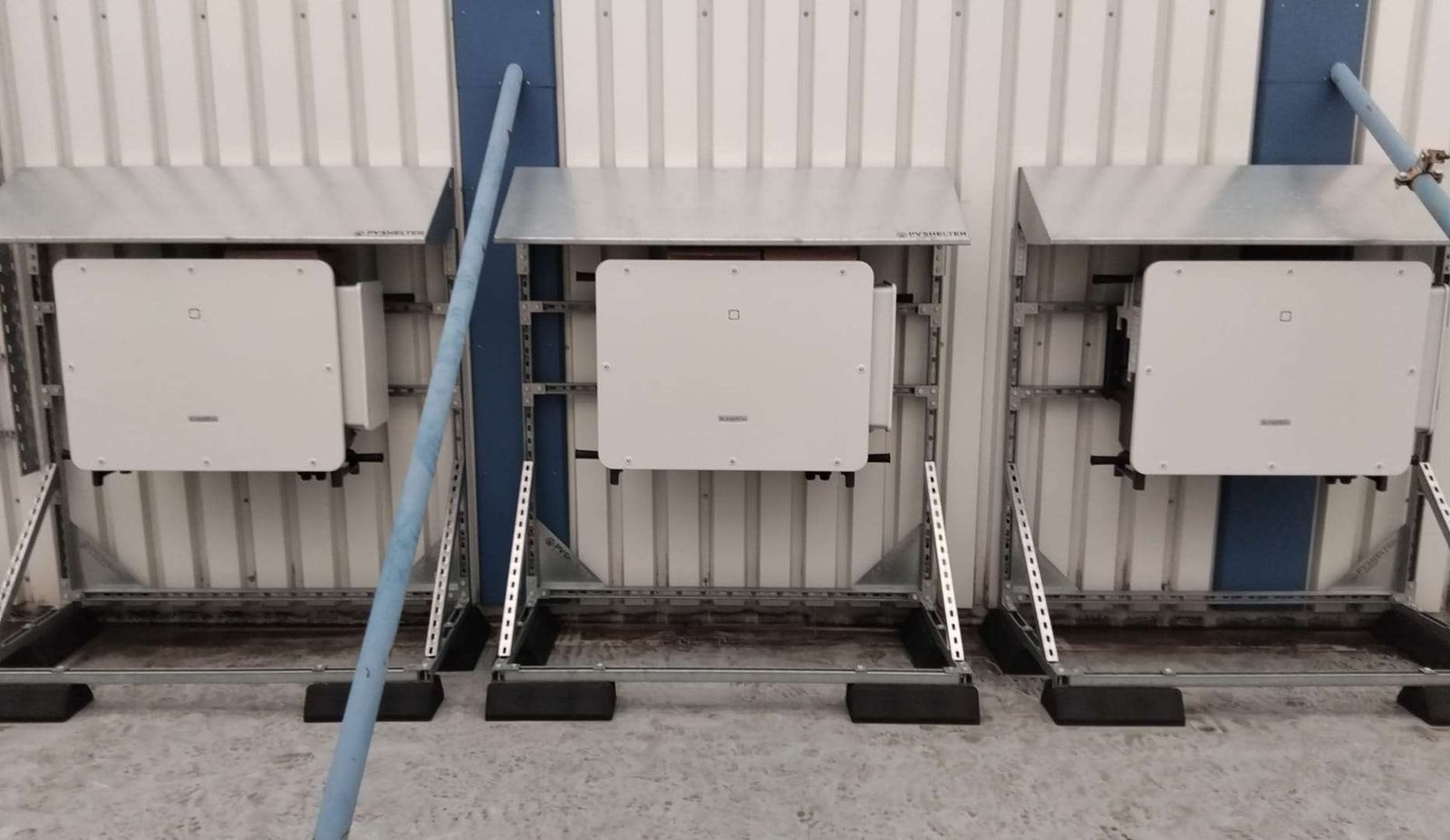

20 octobre
25 août

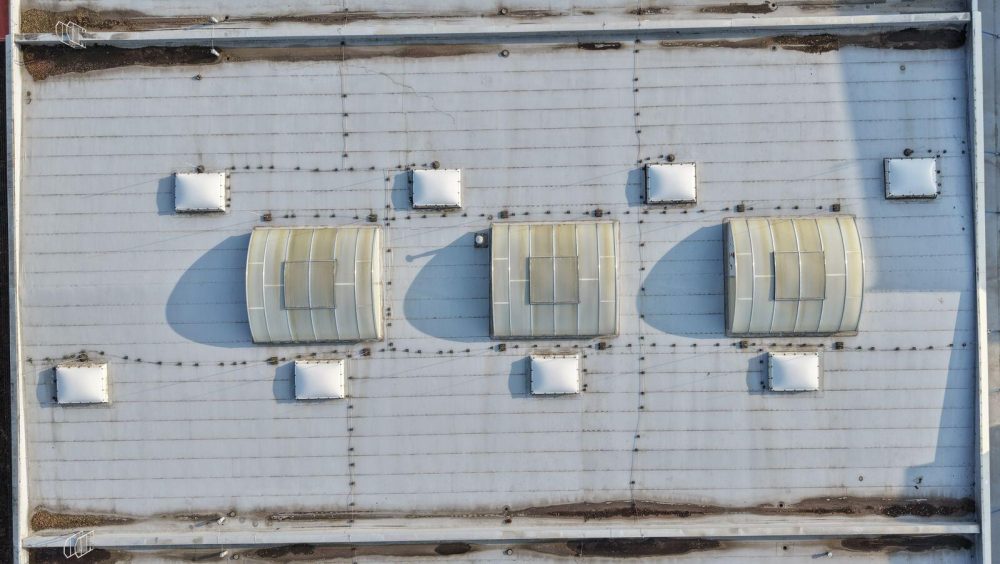

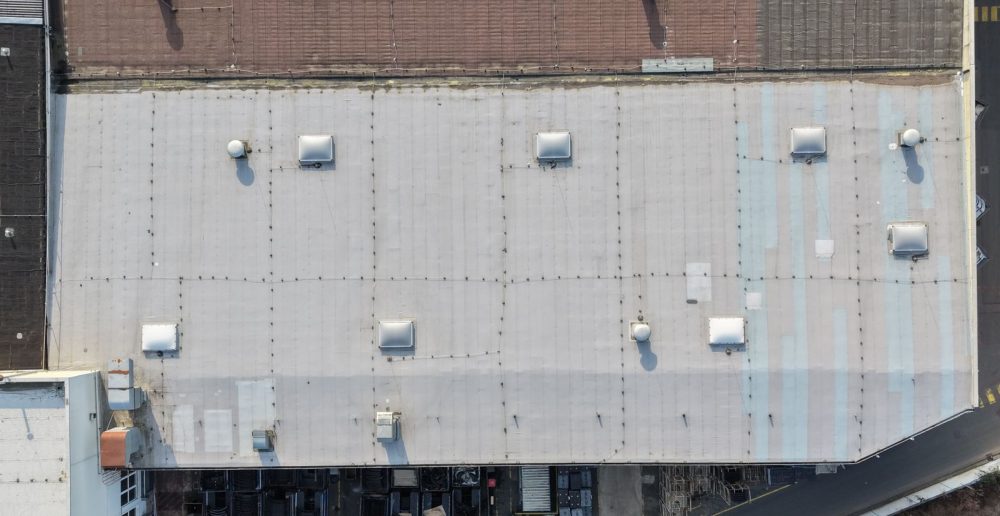

Les toitures seront remises

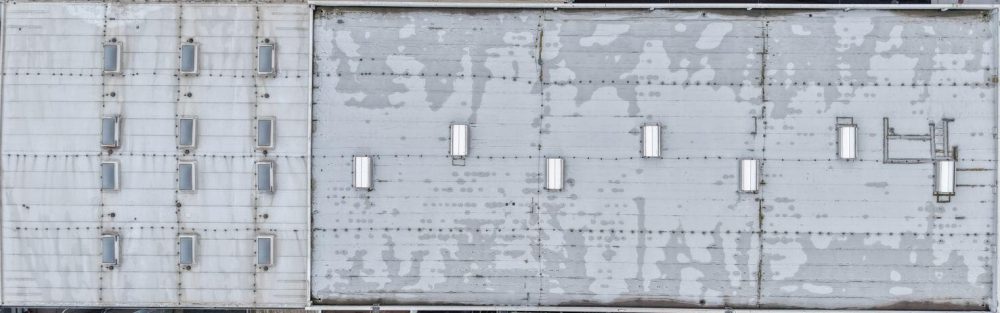

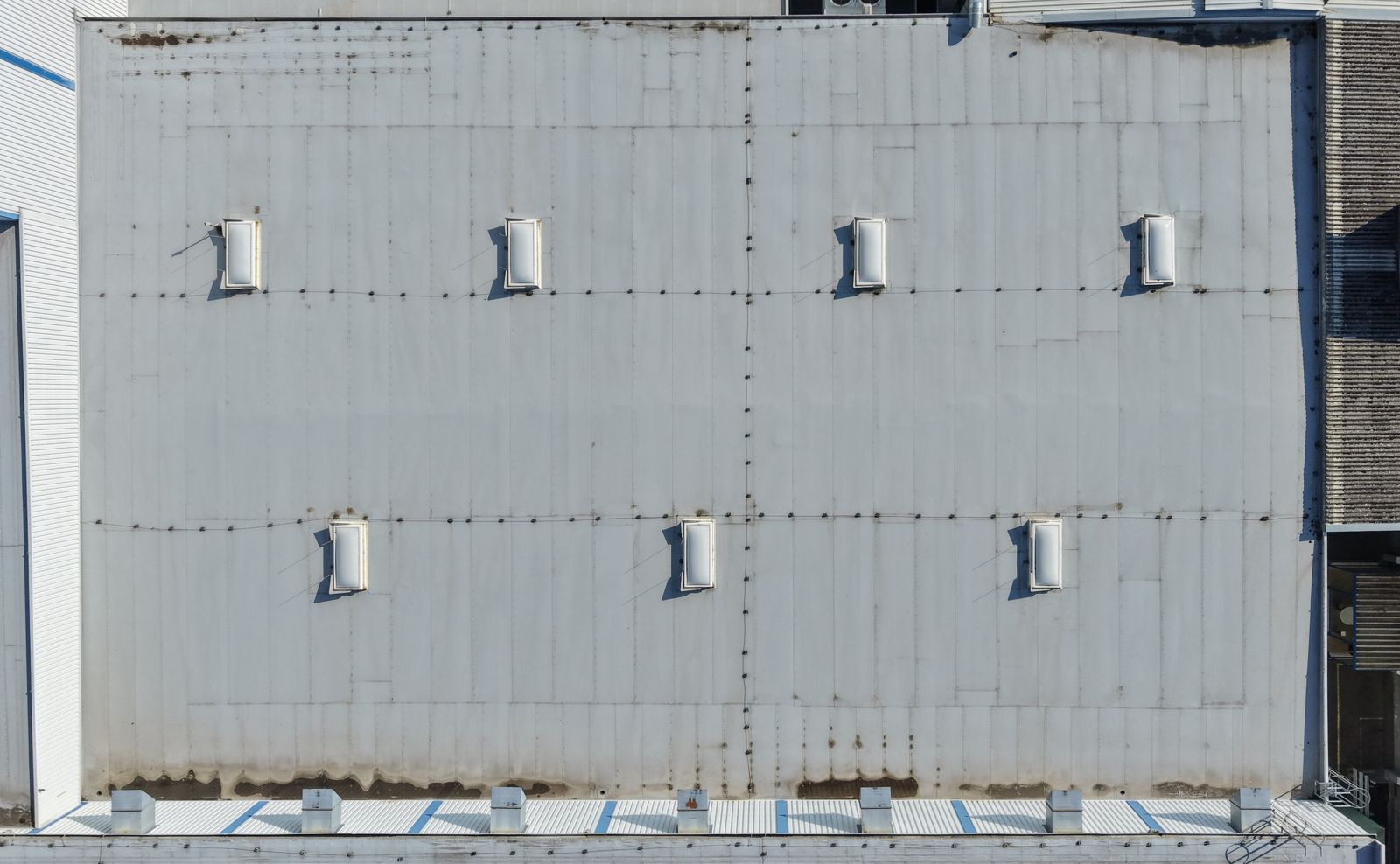

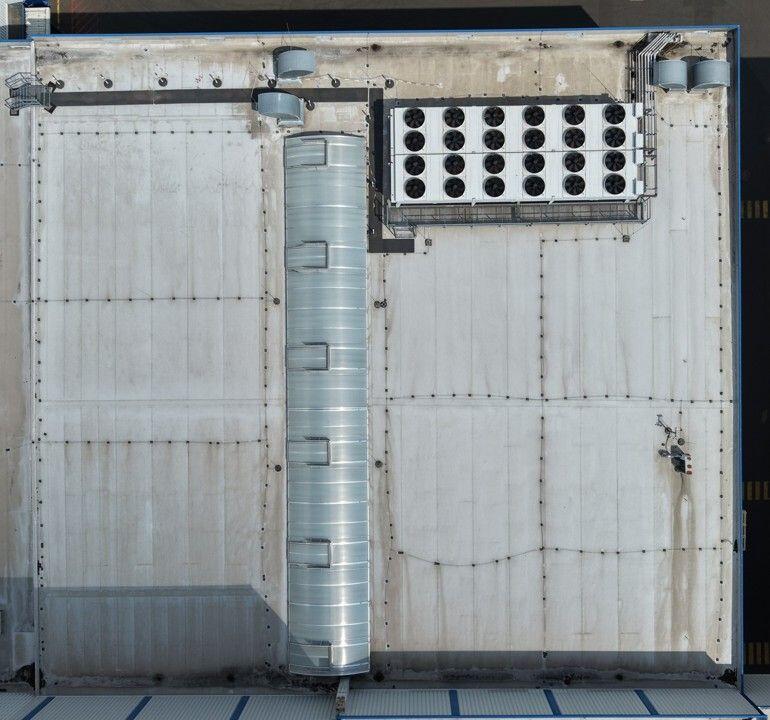

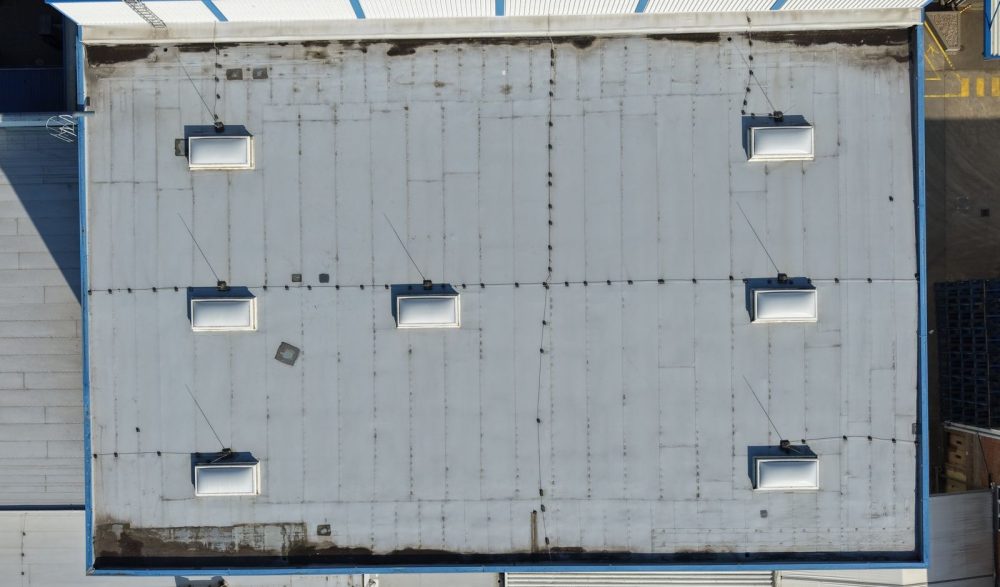

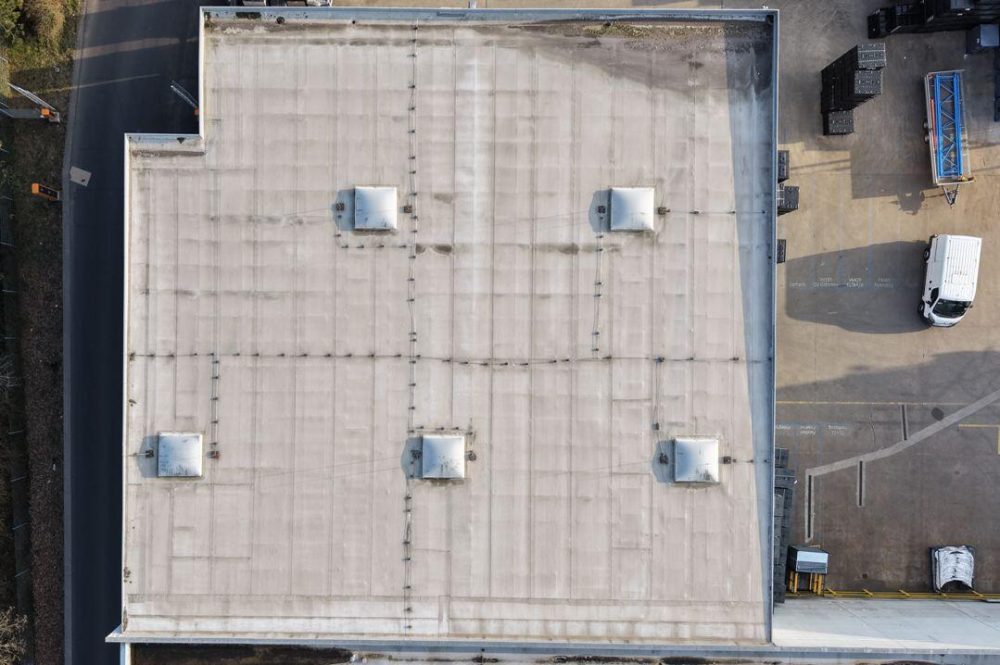

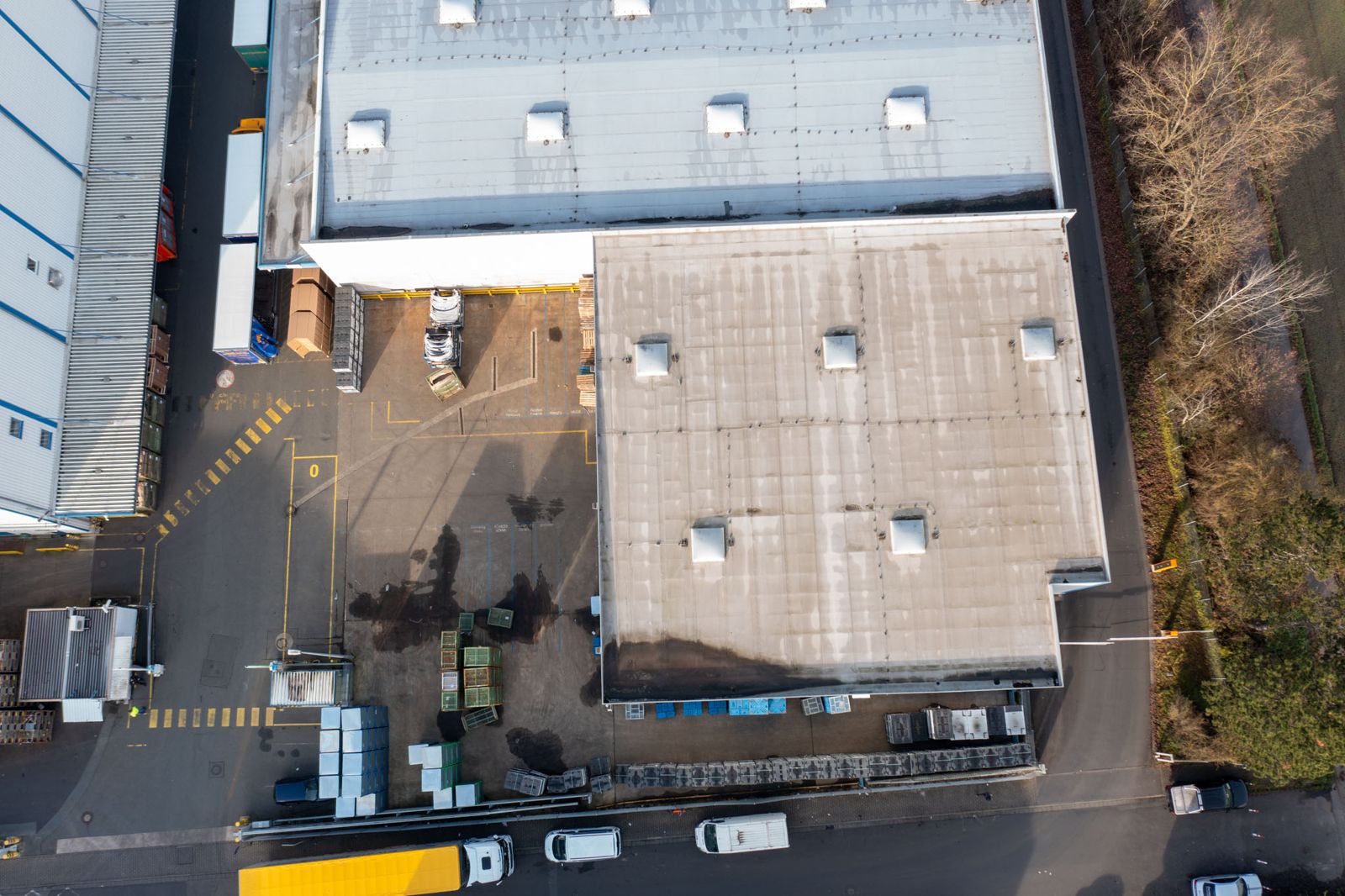

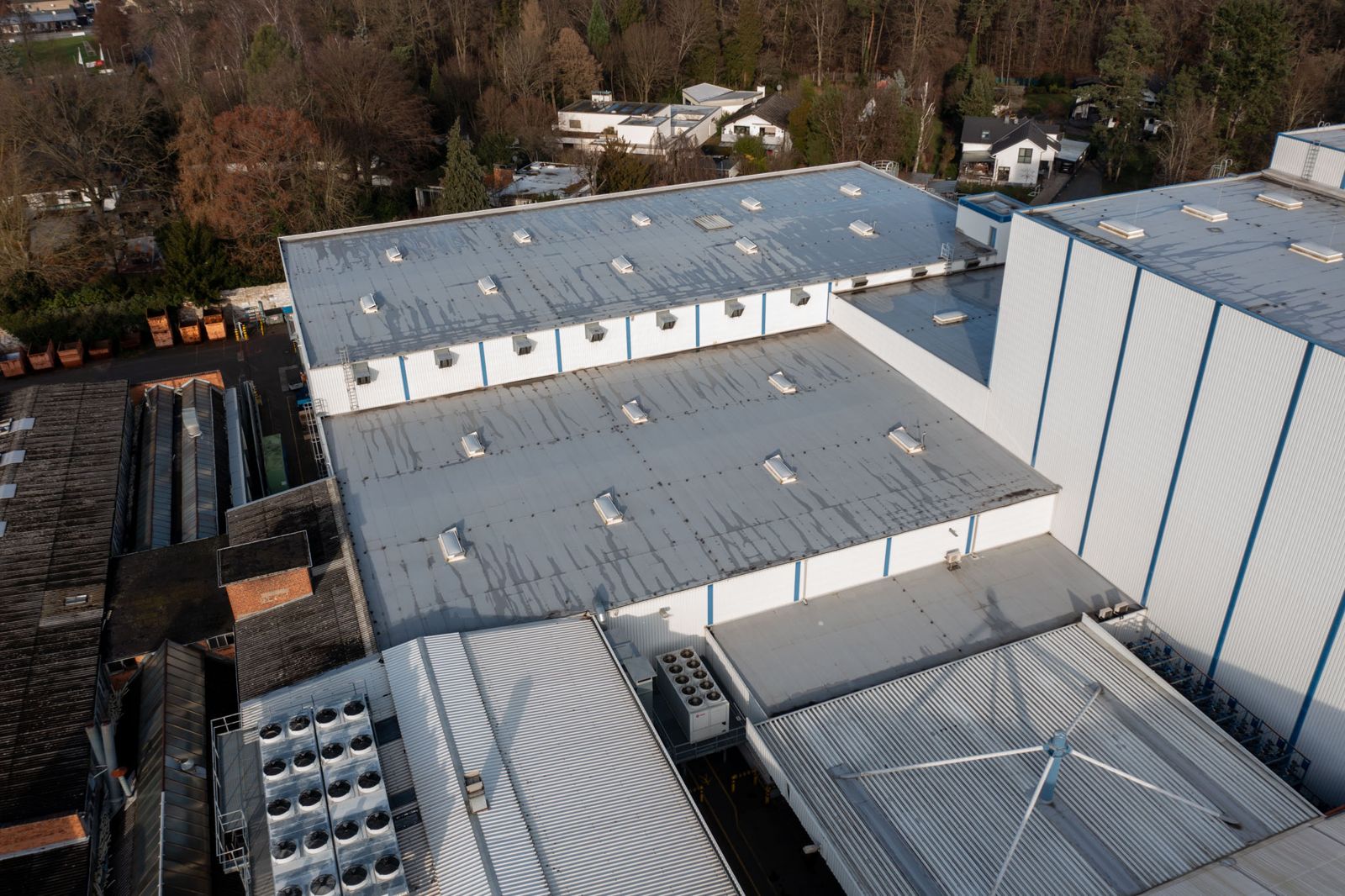

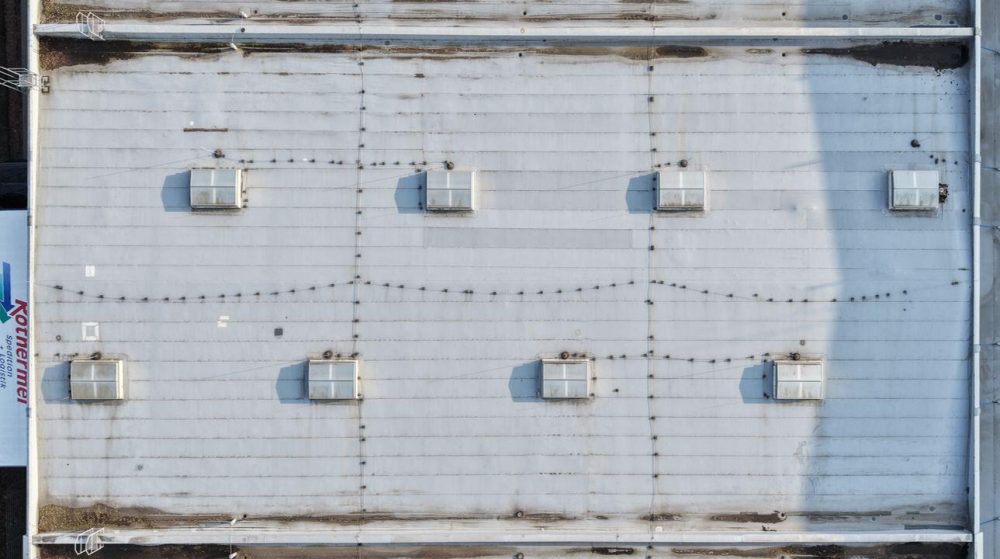

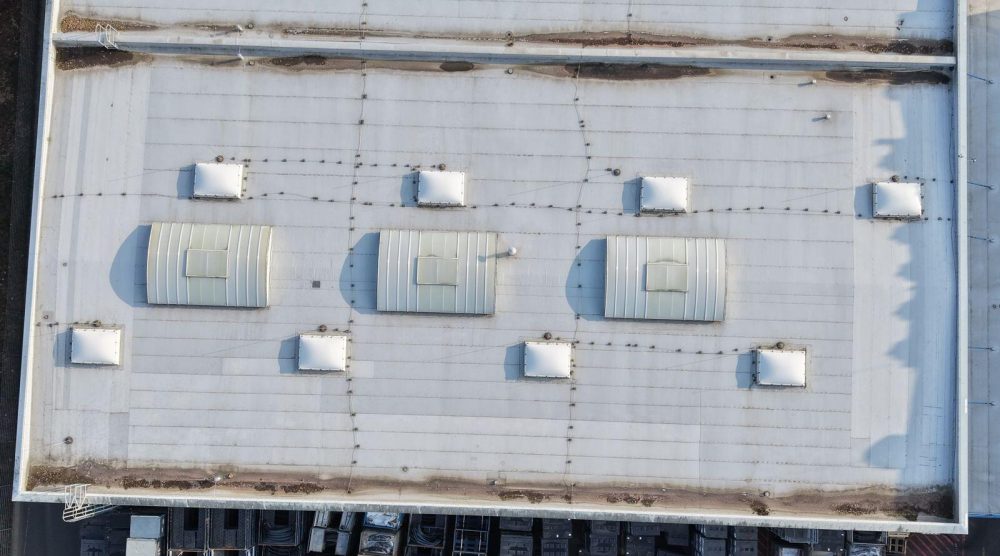

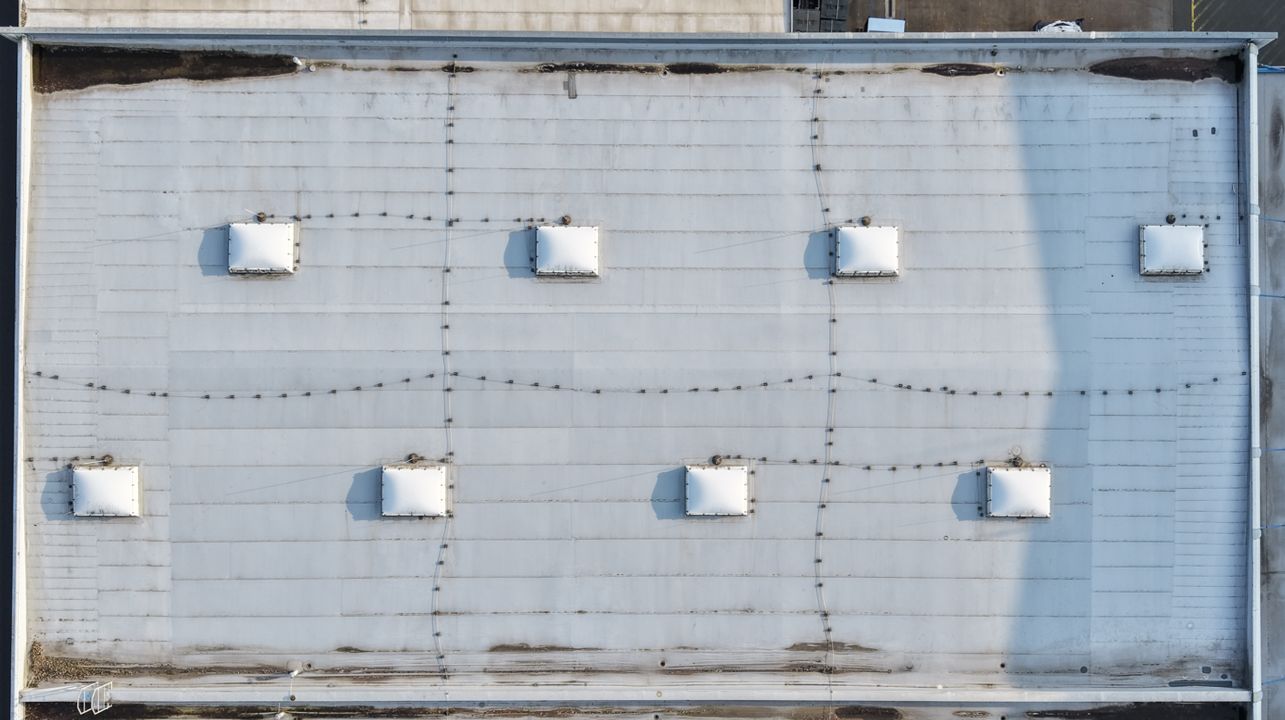

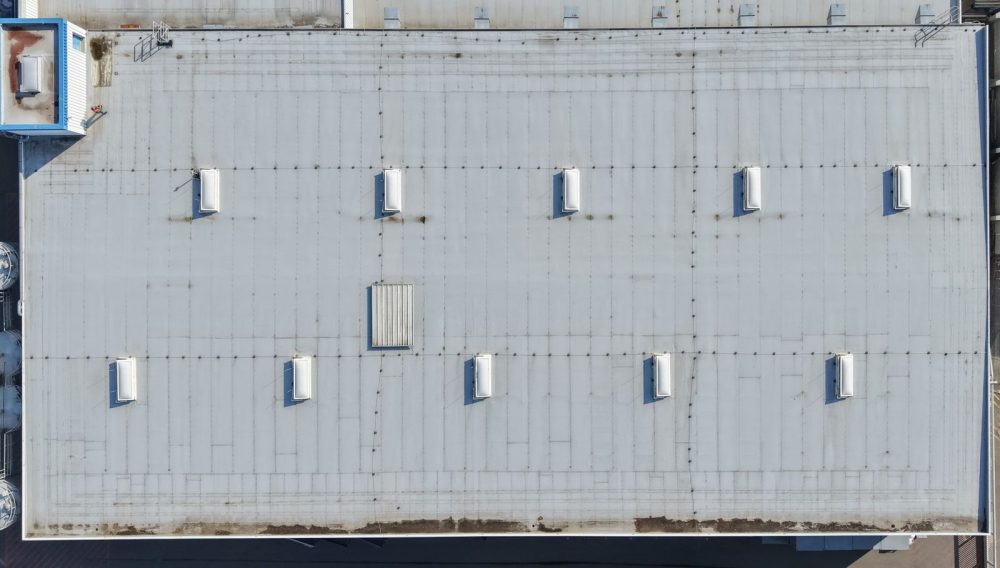

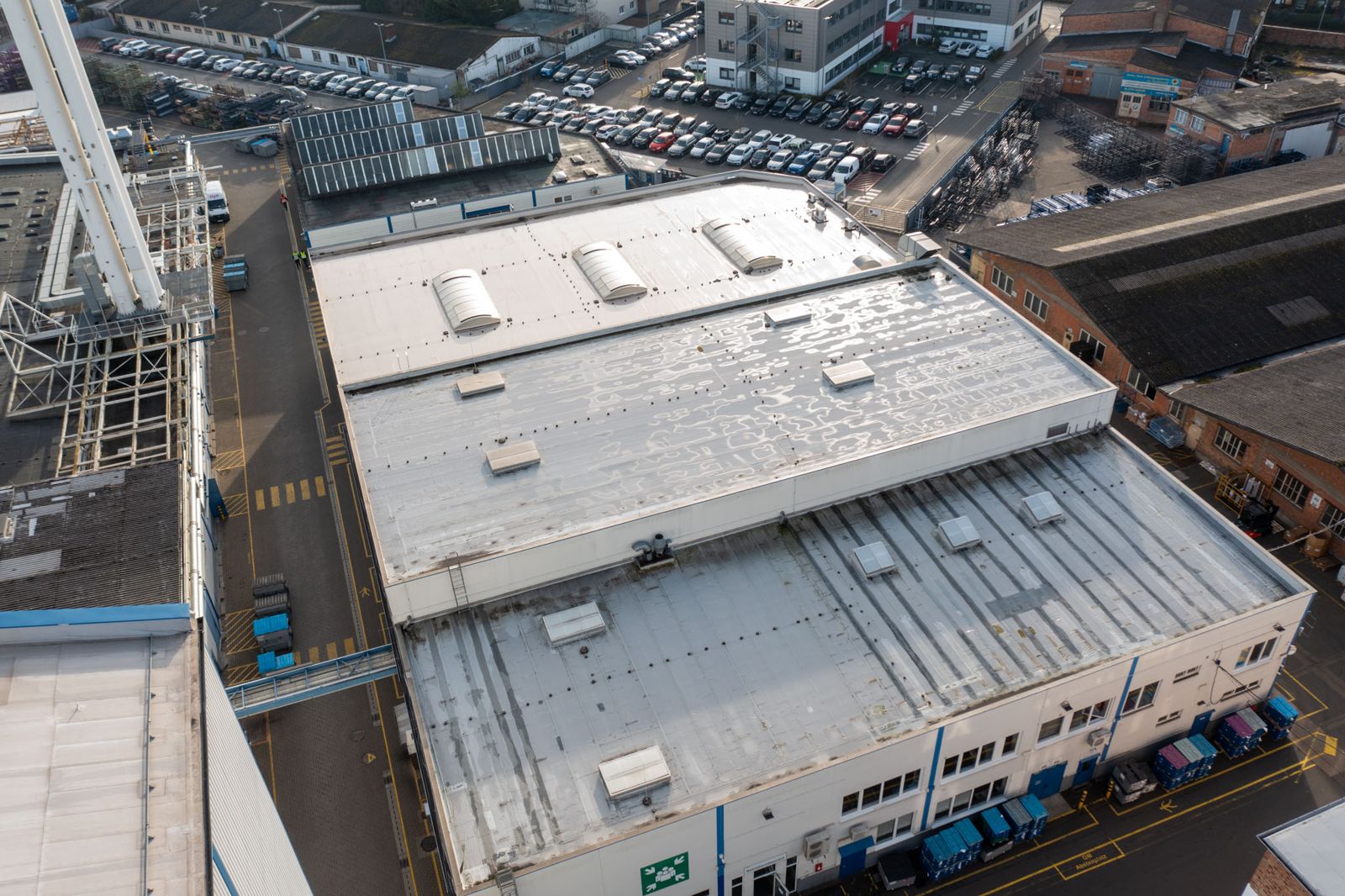

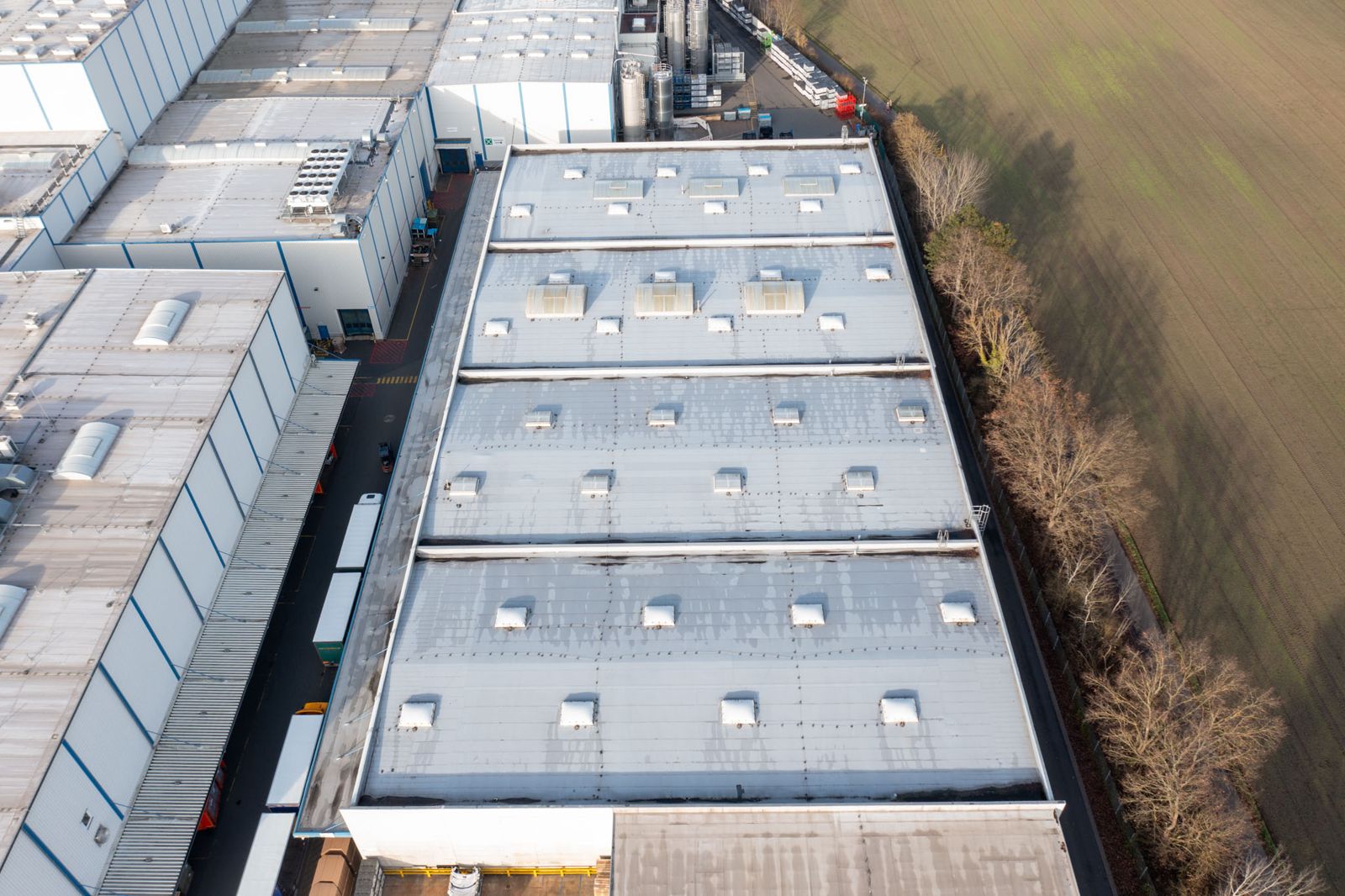

Tous les 12 toits sont photographiés à l’aide d’une drone et leur état est documenté. Avec la livraison des toits, la voie est libre pour l’installation.

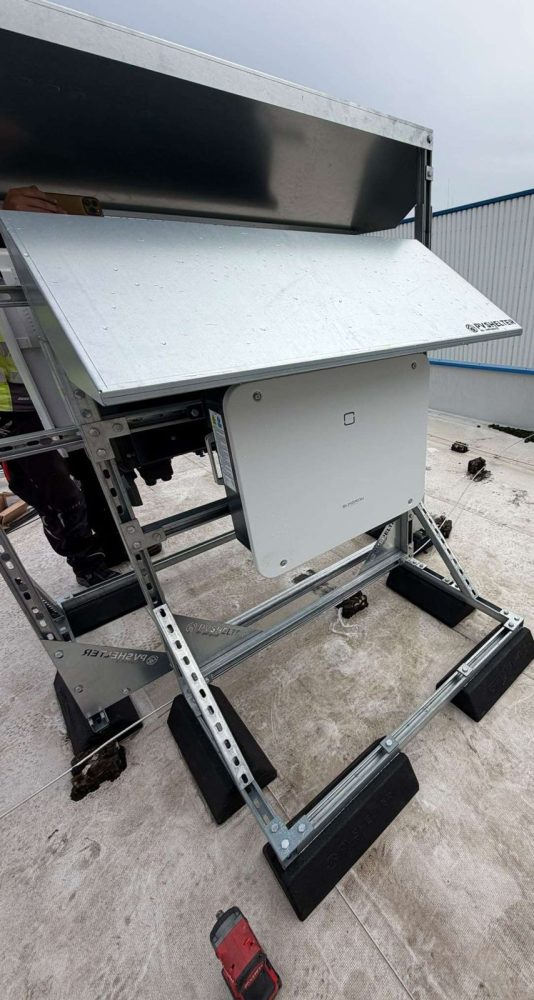

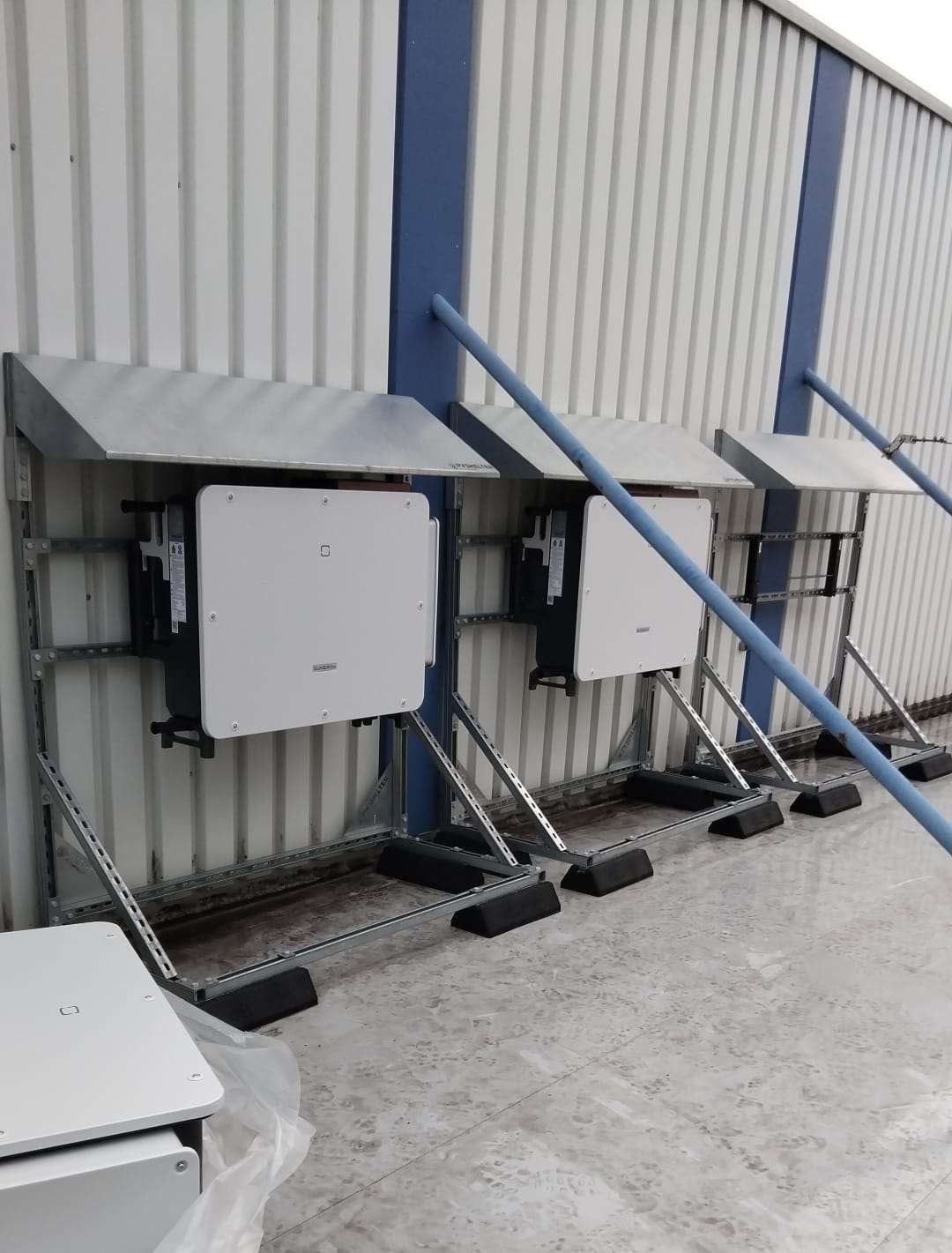

13 novembre

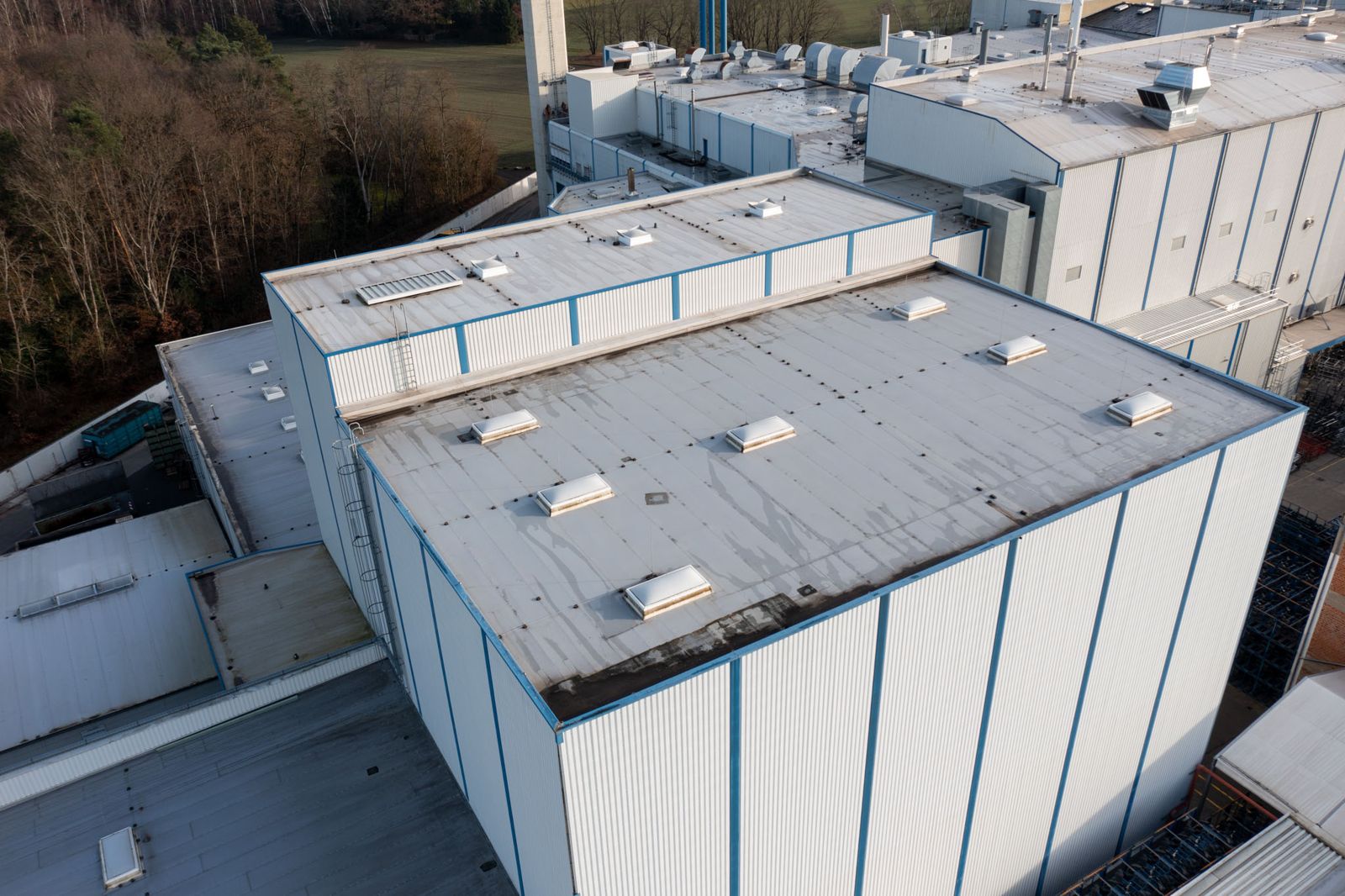

Le coup d'envoi pour Obertshausen

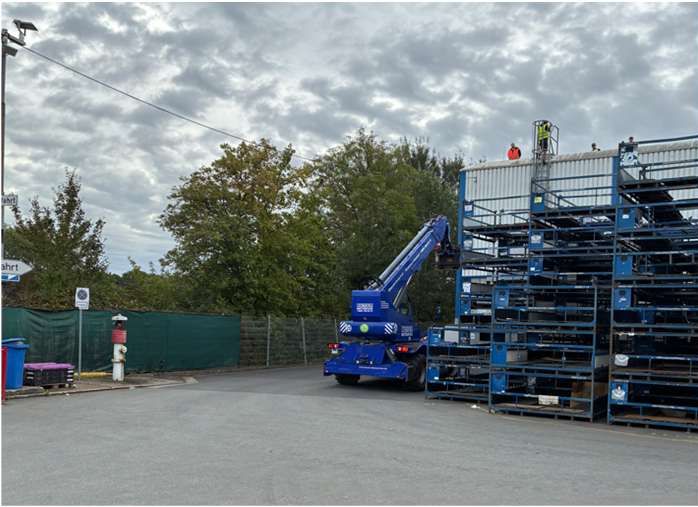

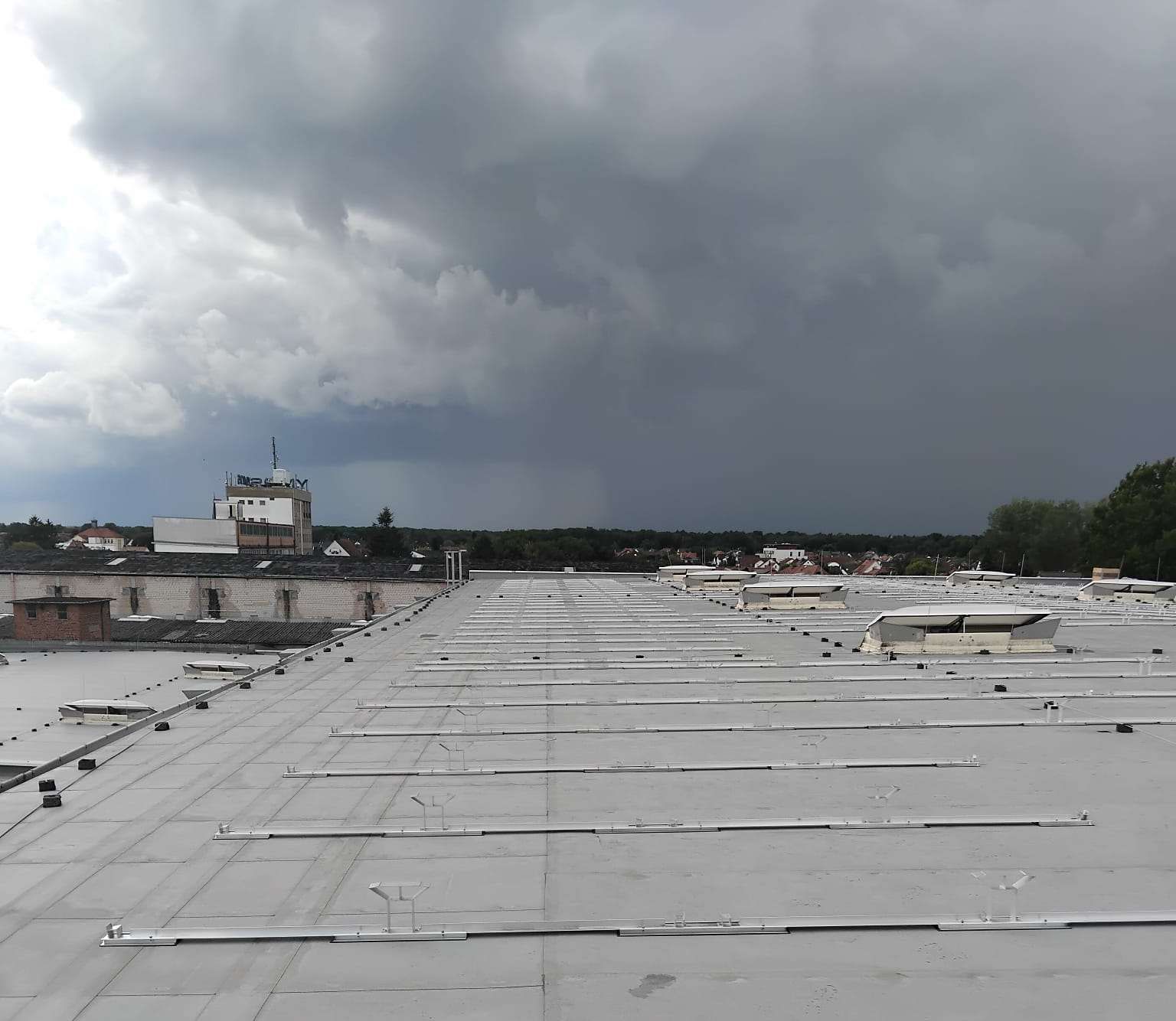

Le projet débute : Une installation photovoltaïque de 1 212,72 kWp doit être installée sur 12 toitures de parking de Light Mobility Solutions à Obertshausen.
