Sobre el proyecto del parque solar

Valeo FTE – Nacimiento

En el emplazamiento de Valeo en Ebern se está construyendo una instalación fotovoltaica en espacios abiertos. Desde la instalación de la obra hasta la entrega del terreno y la instalación de los módulos, esta cronología muestra cómo el parque solar se va configurando paso a paso.

En esta línea cronológica documentamos los principales hitos, el progreso de la construcción y la instalación de los componentes centrales de la instalación.

2026

12 de octubre

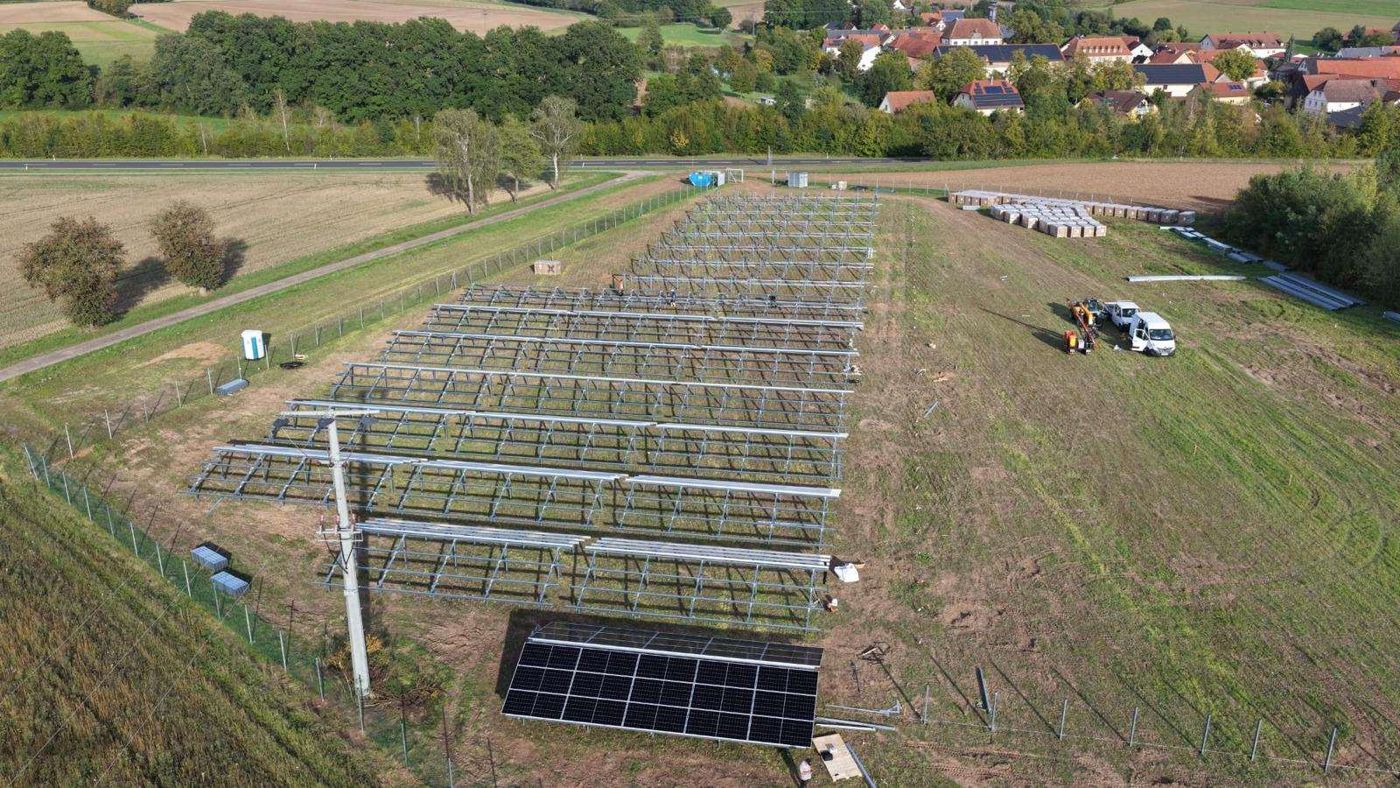

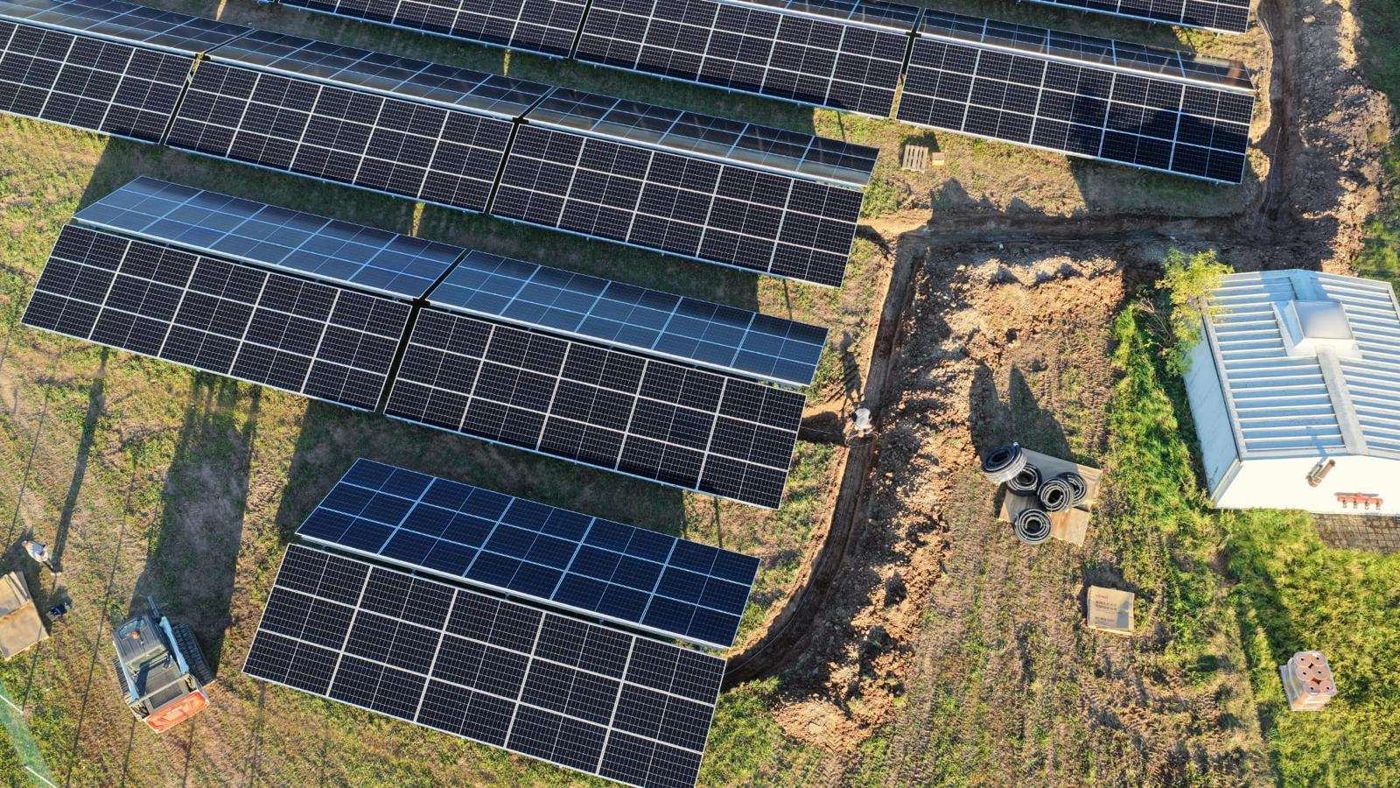

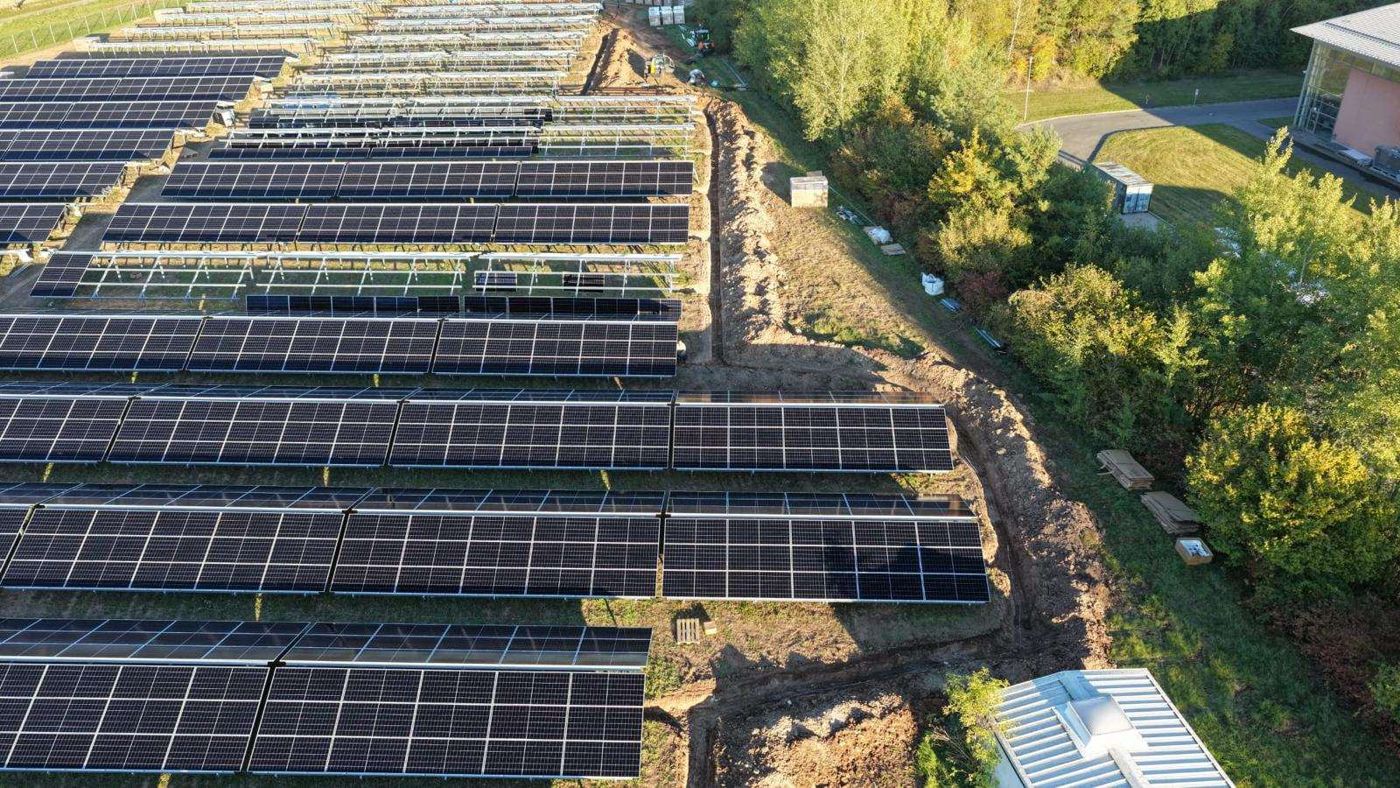

Módulos, conductos de cable y puesta a tierra

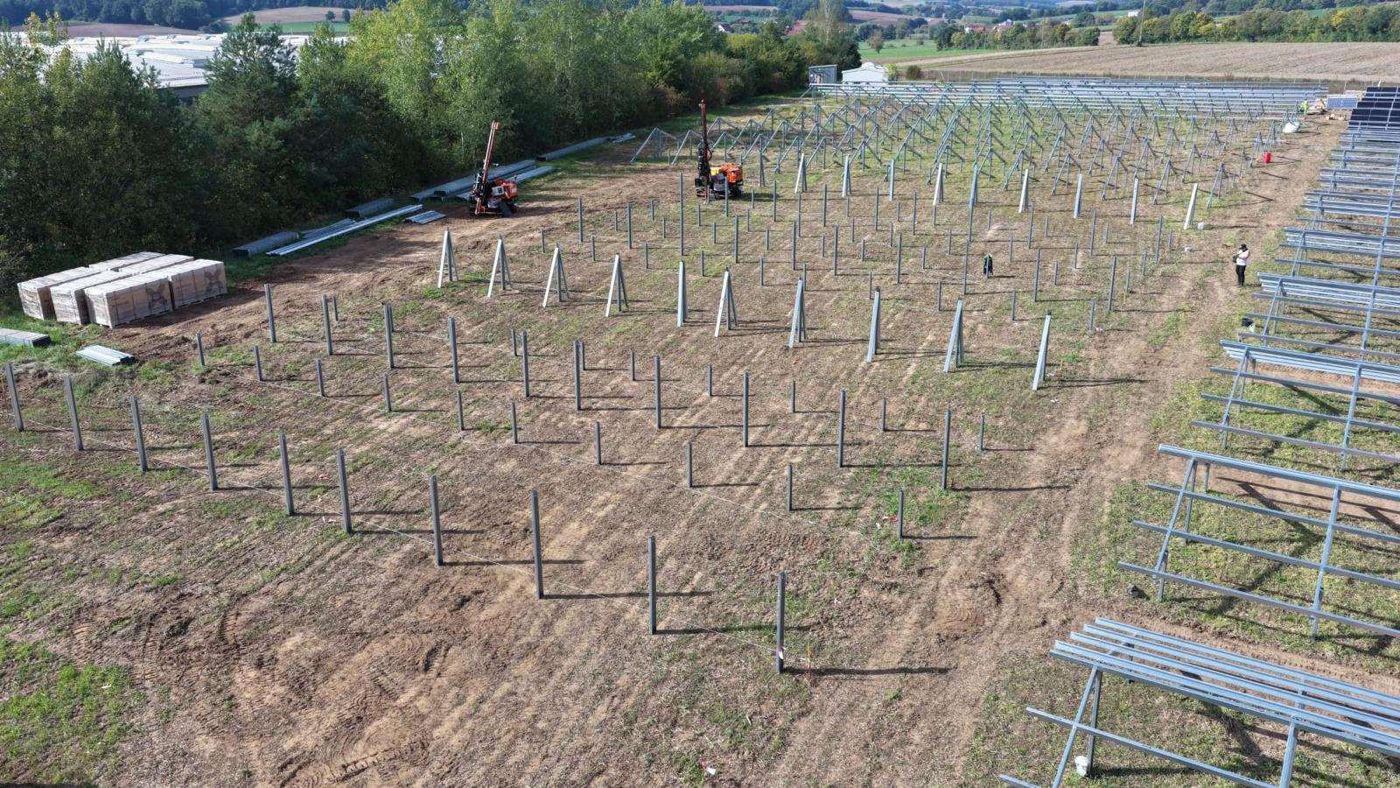

Las unidades modulares se están reconstruyendo y están equipadas con módulos. Paralelamente, se están llevando a cabo las labores de excavación en el parque: se están instalando tuberías de derivación para los cables y se están instalando tuberías de acero inoxidable entre los puestos.

2026

5 de octubre

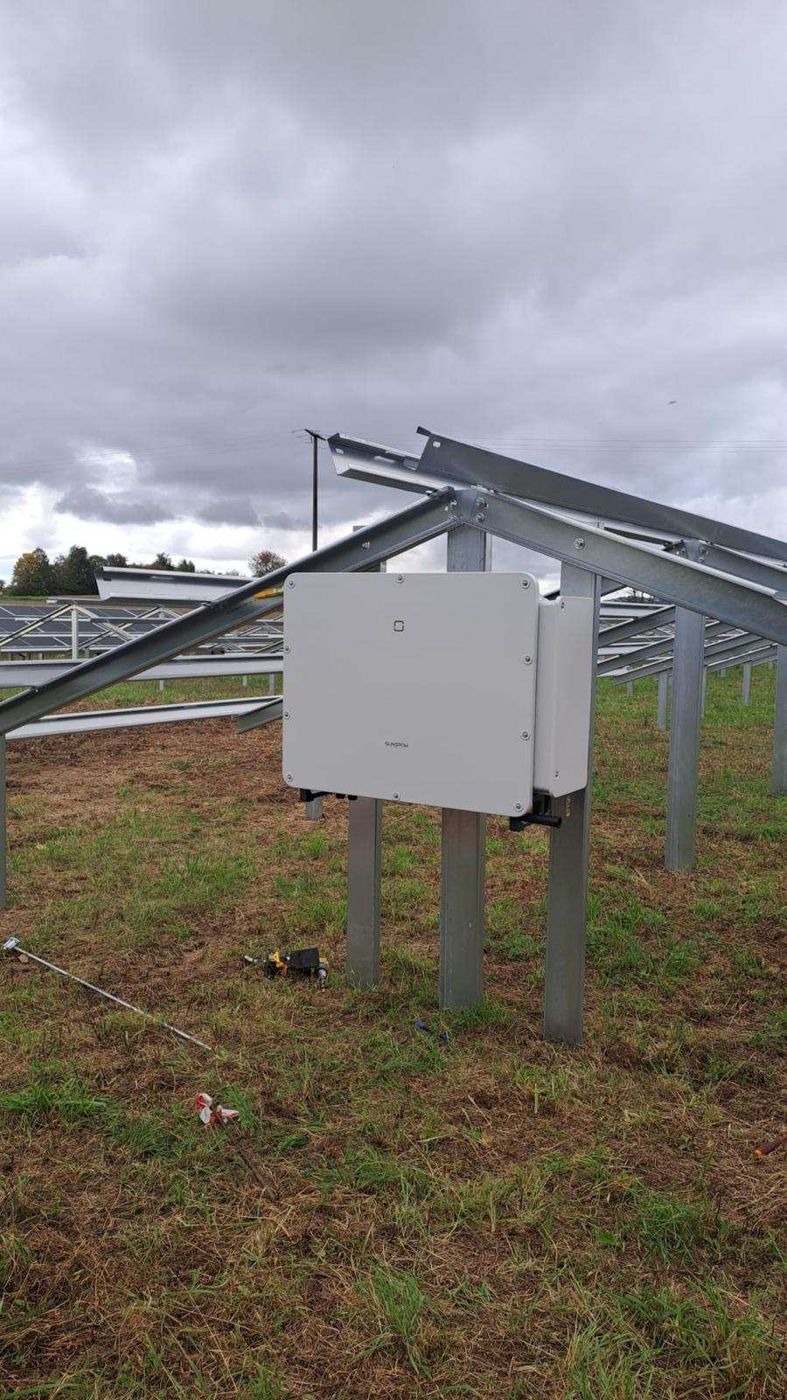

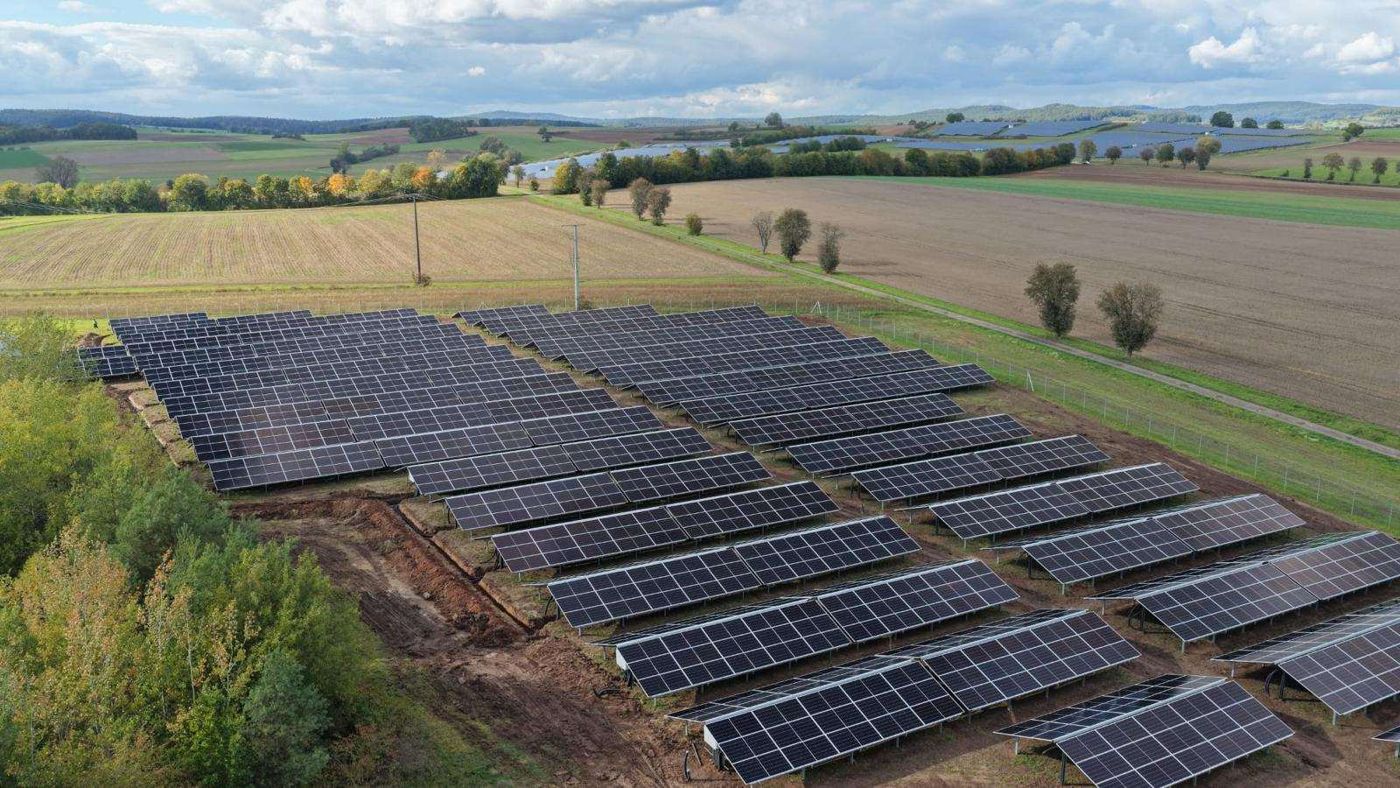

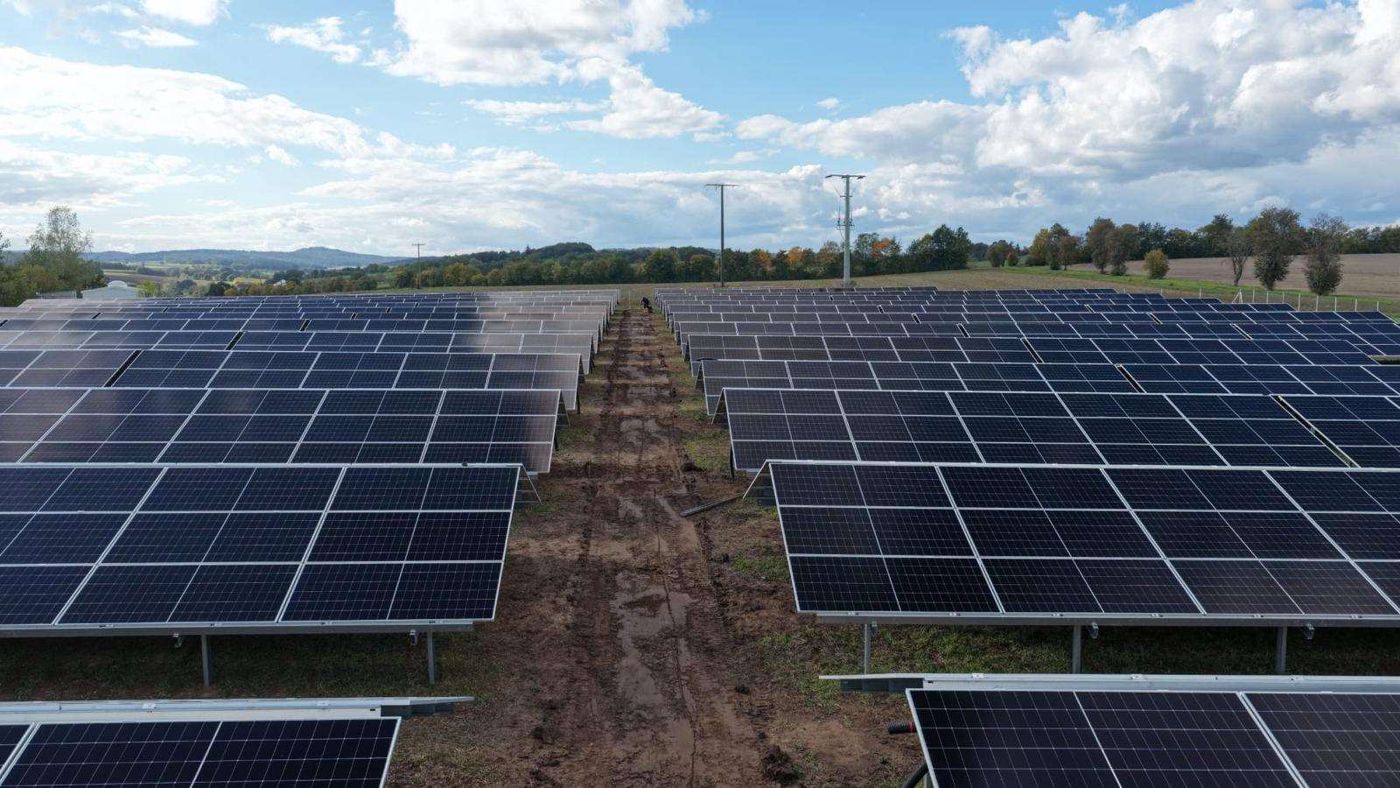

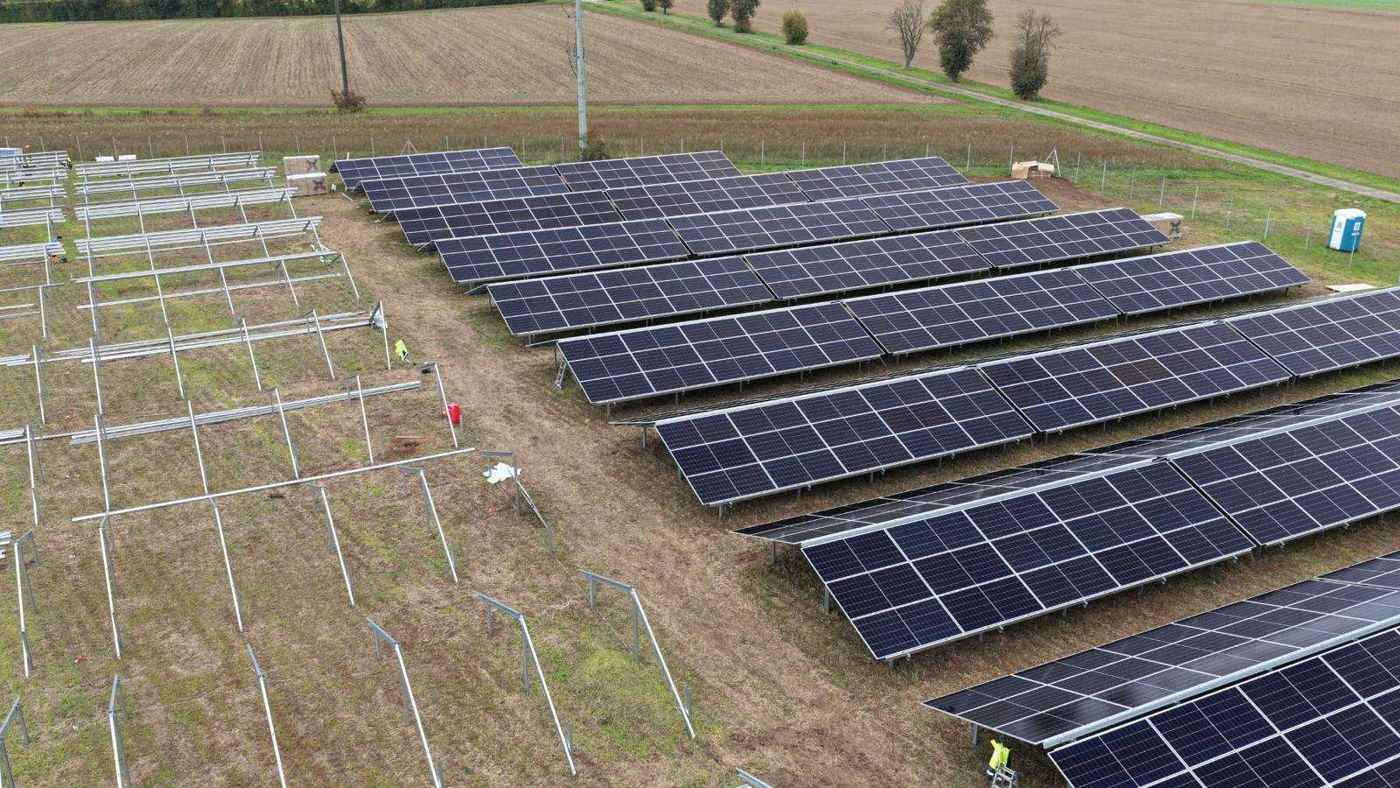

Los primeros módulos ya están montados.

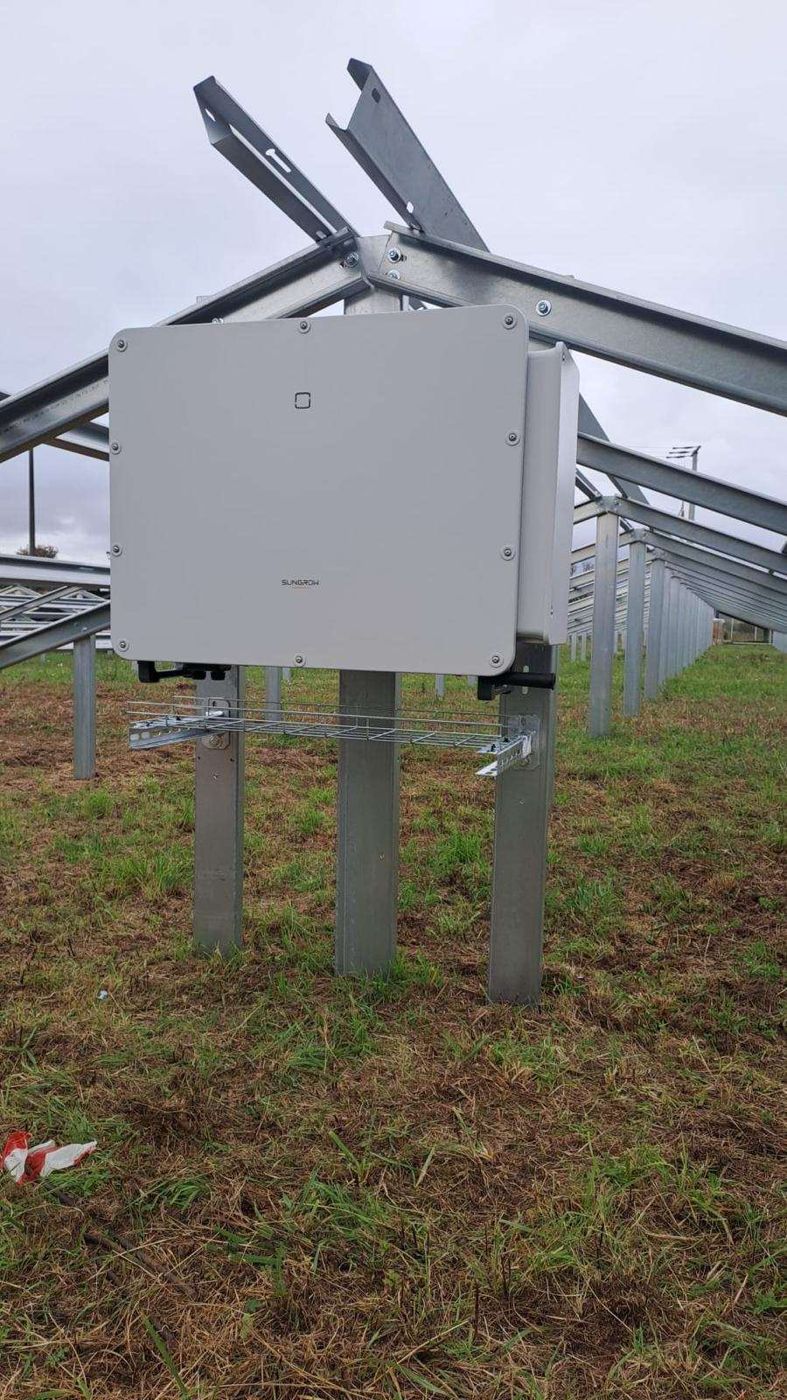

Los perfiles de soporte y la estructura de soporte continúan creciendo en tamaño, ya que se han instalado las primeras series de módulos. Además, se ha construido un prototipo para la instalación de los convertidores de energía directamente sobre la estructura de soporte.

2026

25 de septiembre

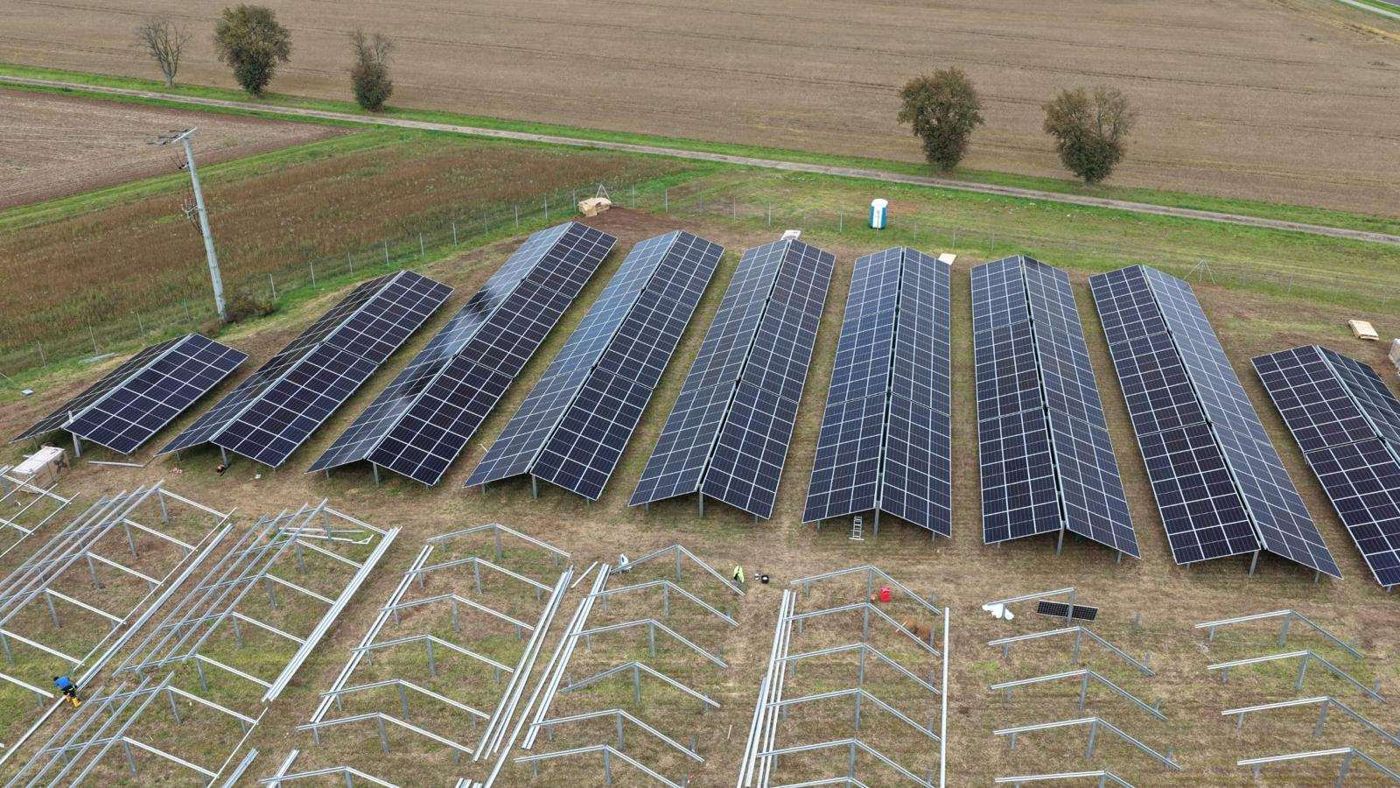

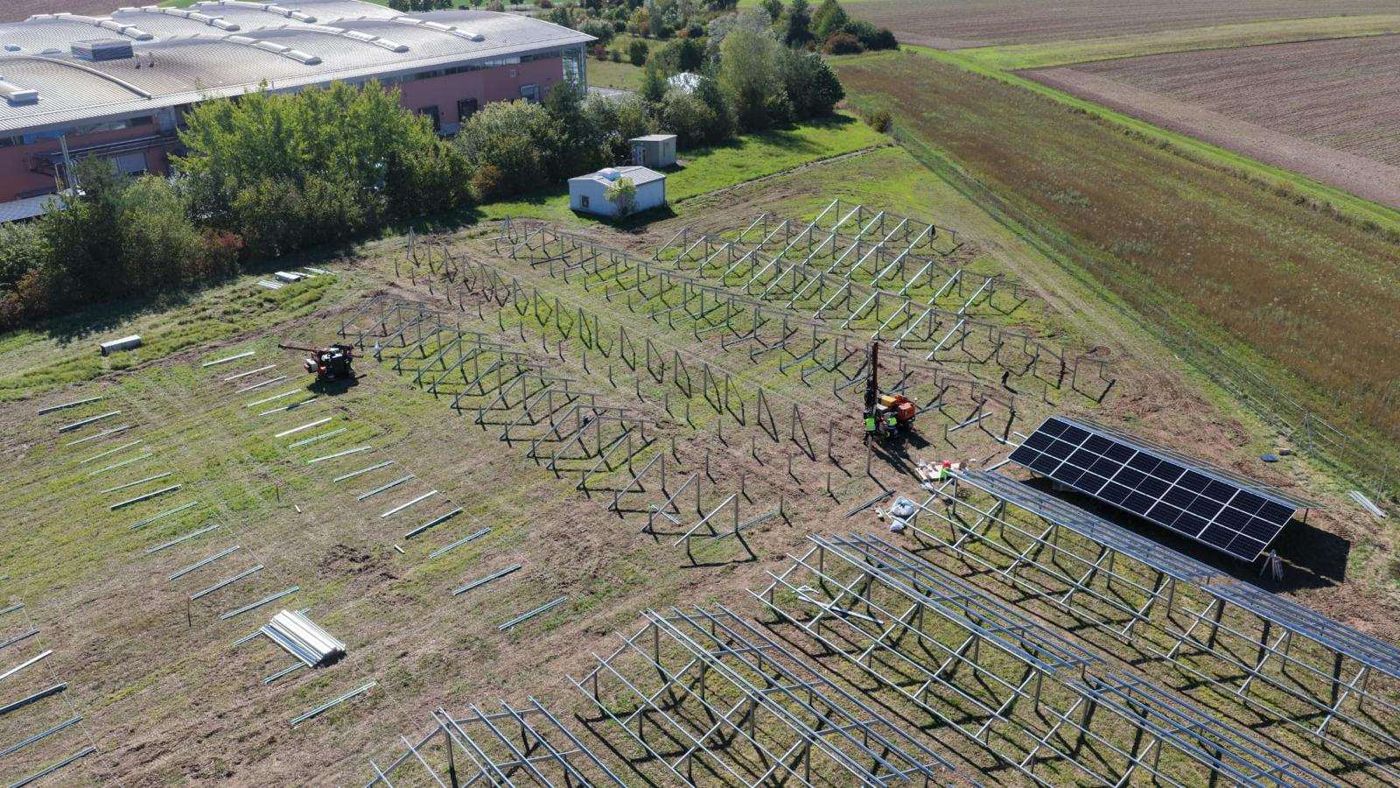

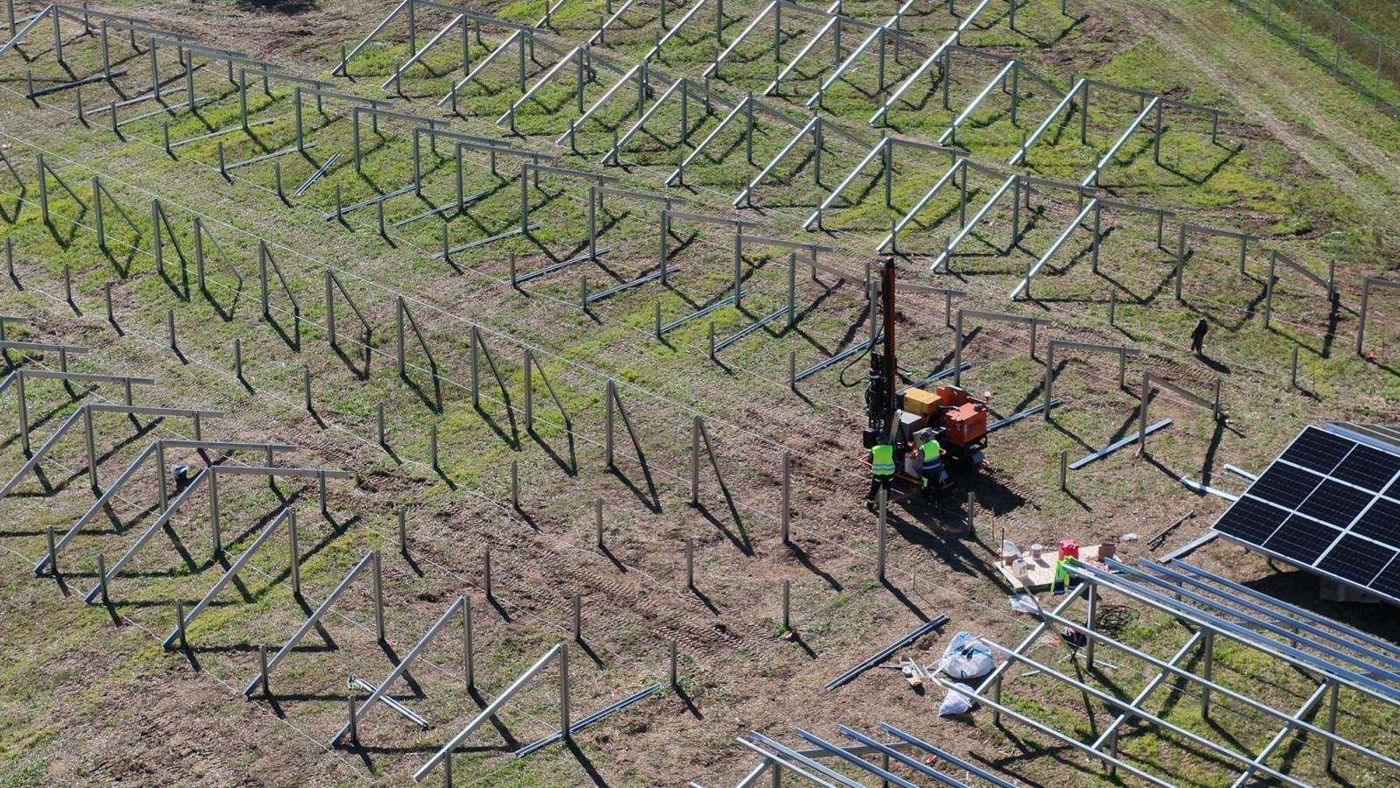

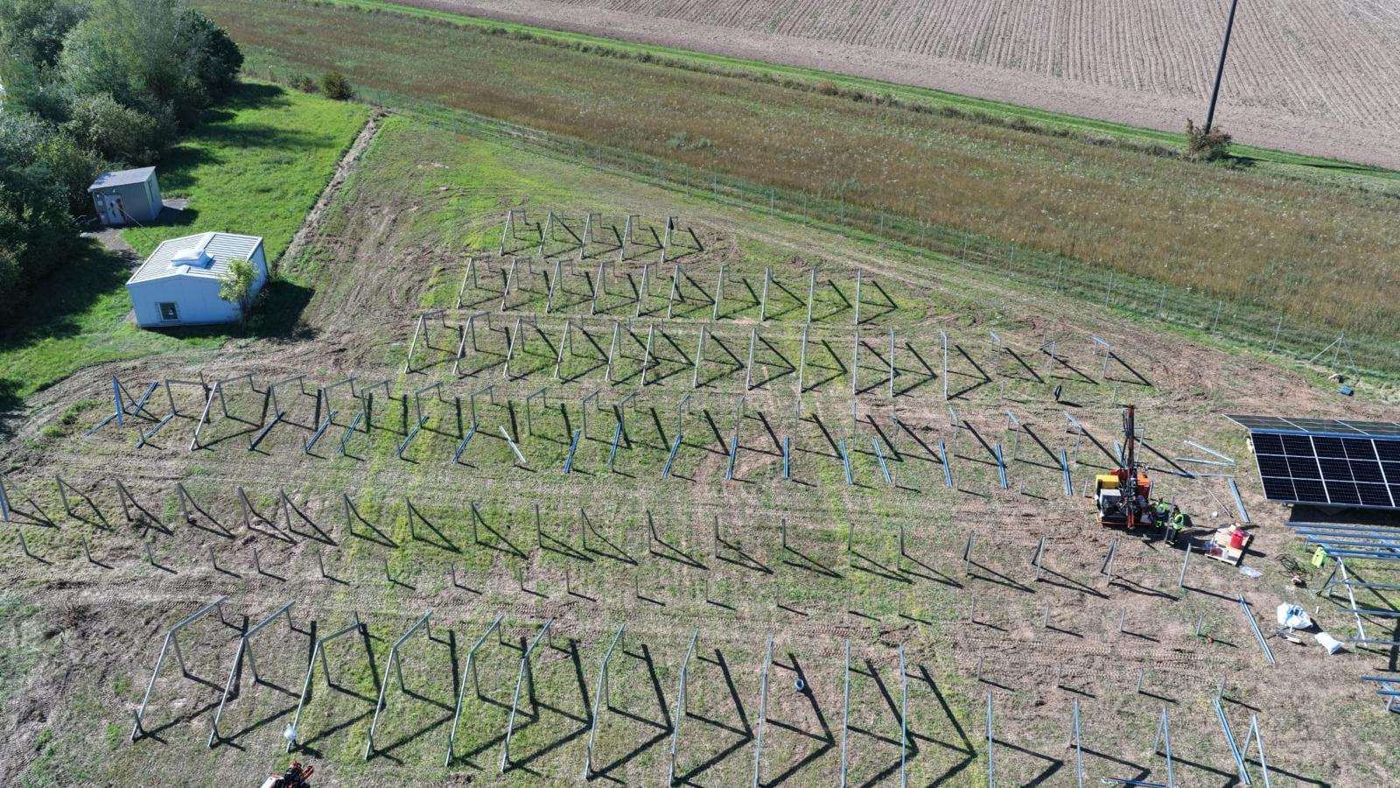

Perfiles de marco y mesa de prueba

Los perfiles de apoyo se insertan en el suelo, creando la estructura inferior de las mesas modulares. Un primer banco de pruebas con módulos muestra ya cómo será la instalación final.

2026

16 de septiembre

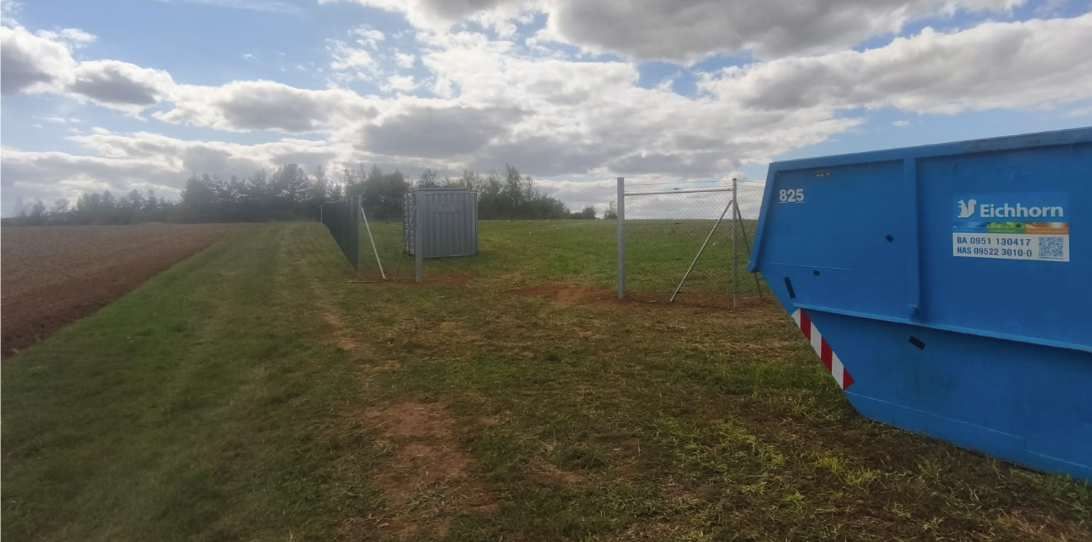

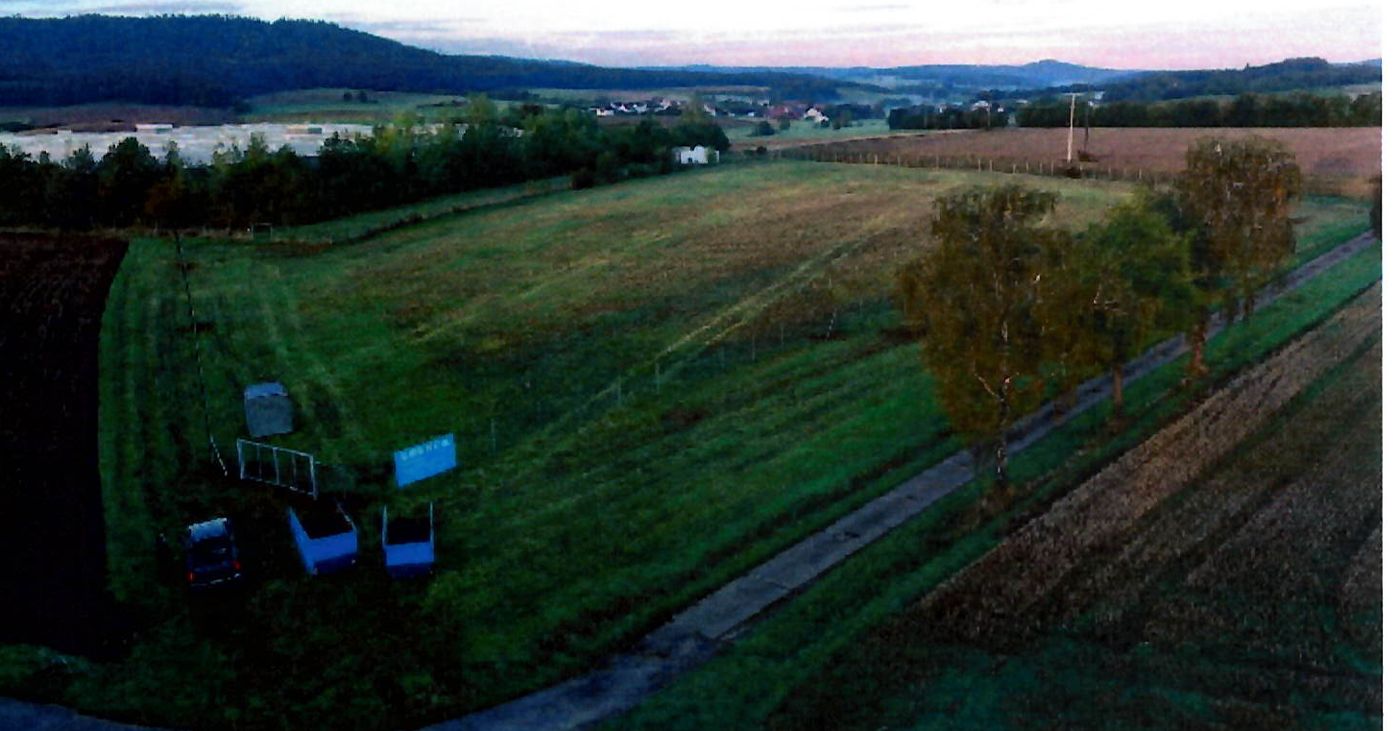

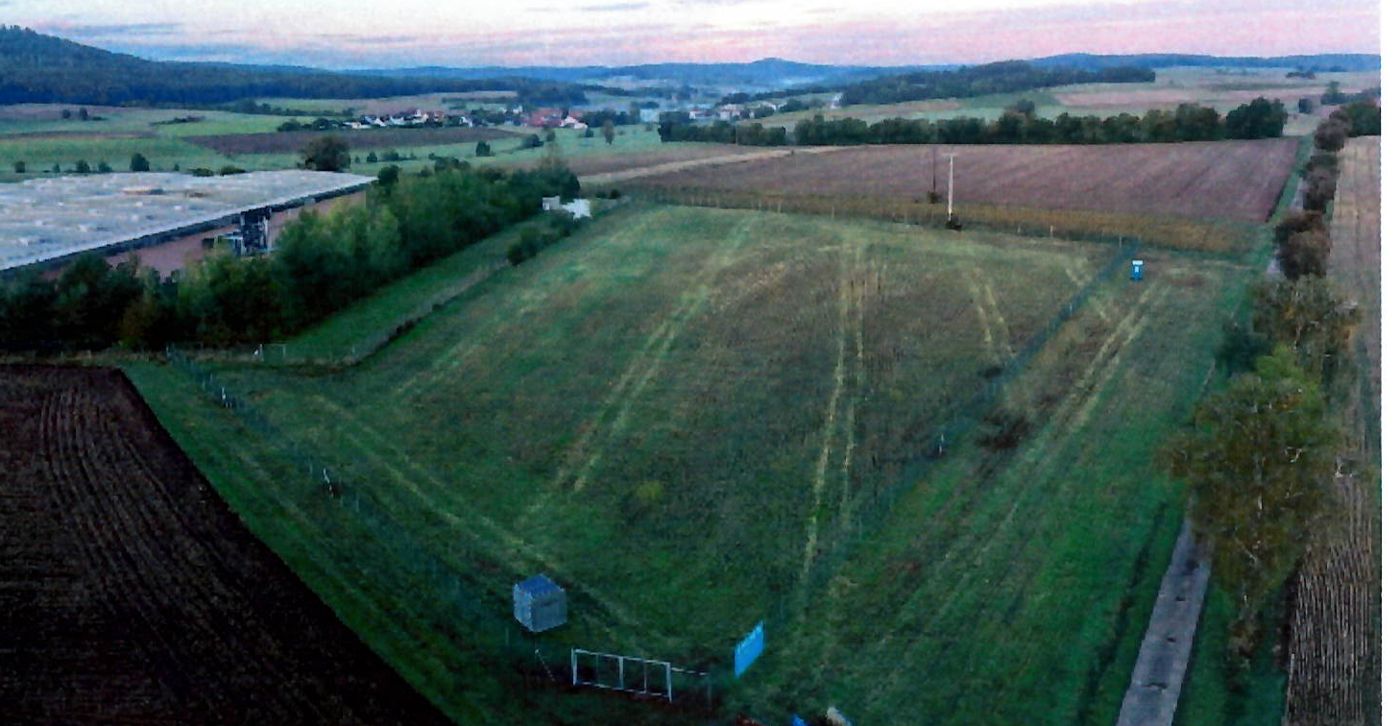

La superficie se entregará

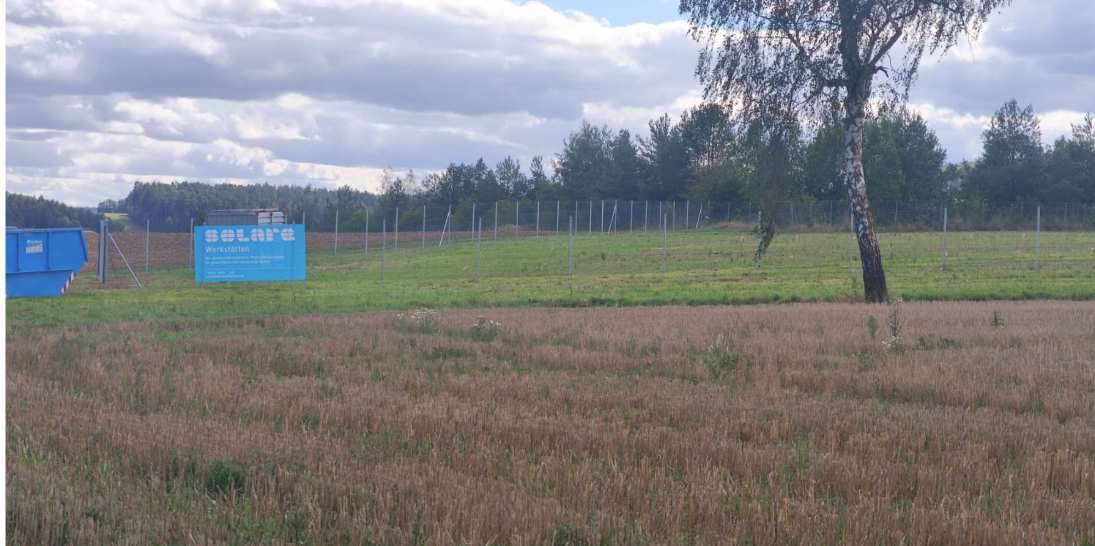

Durante una visita conjunta con Valeo, se entregará oficialmente el área para la instalación. El estado se documenta en el acta: la zona está vallada, labrada y tapada, y los primeros paquetes de perfil de la estructura de soporte ya están listos.

2026

05 de septiembre

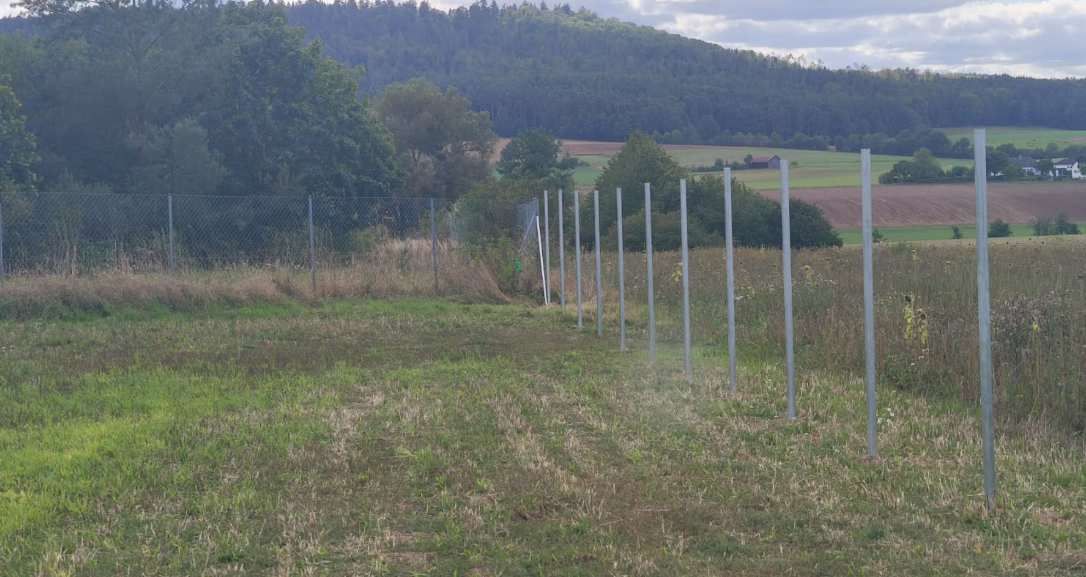

Nuevo muro y medición

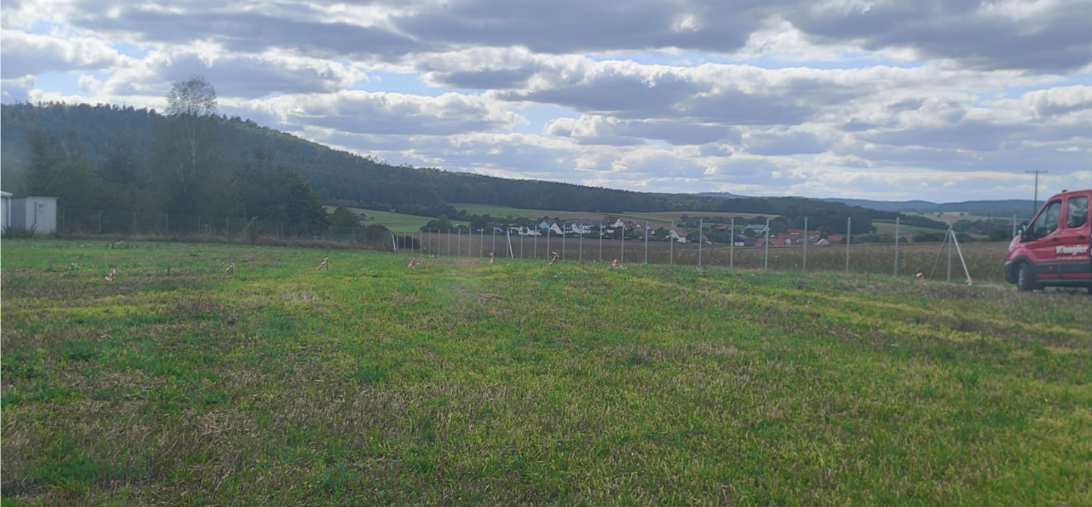

Se eliminará el antiguo muro y se vallará de nuevo el espacio libre. Paralelamente, se medirá el terreno para poder definir con exactitud la ubicación de los módulos.

2026

04 de septiembre

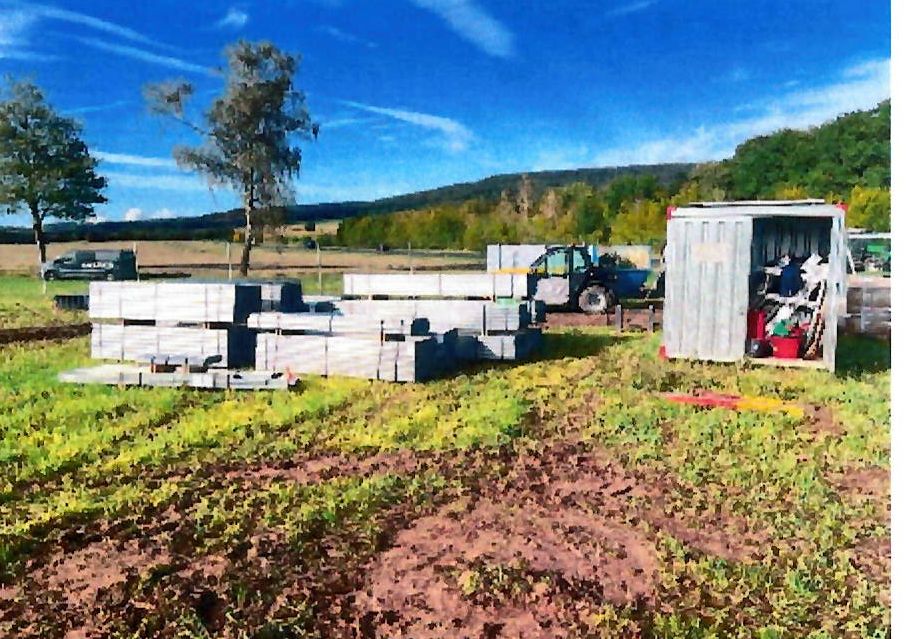

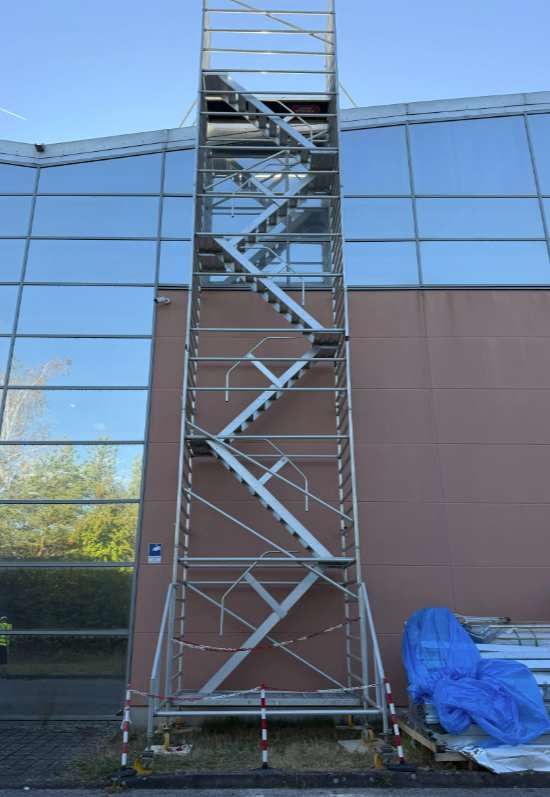

La obra se está construyendo

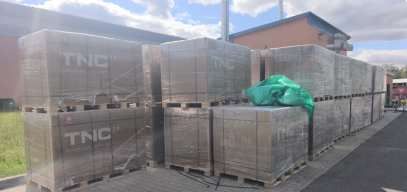

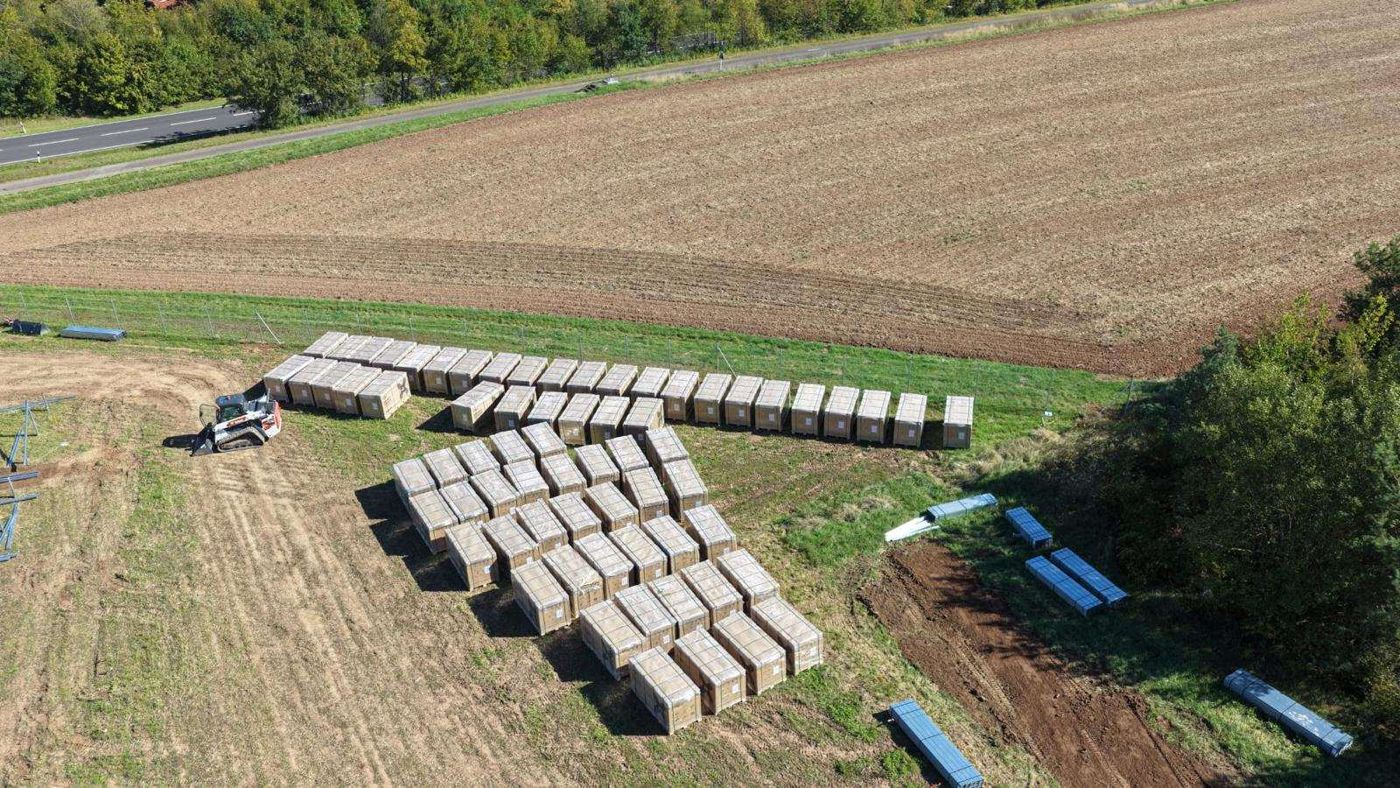

Arriban las máquinas de construcción y los contenedores de material, así como los primeros módulos, la estructura de soporte y los convertidores de frecuencia. Se construye un torreón de escaleras en el edificio. Con esto se da el inicio de las obras.

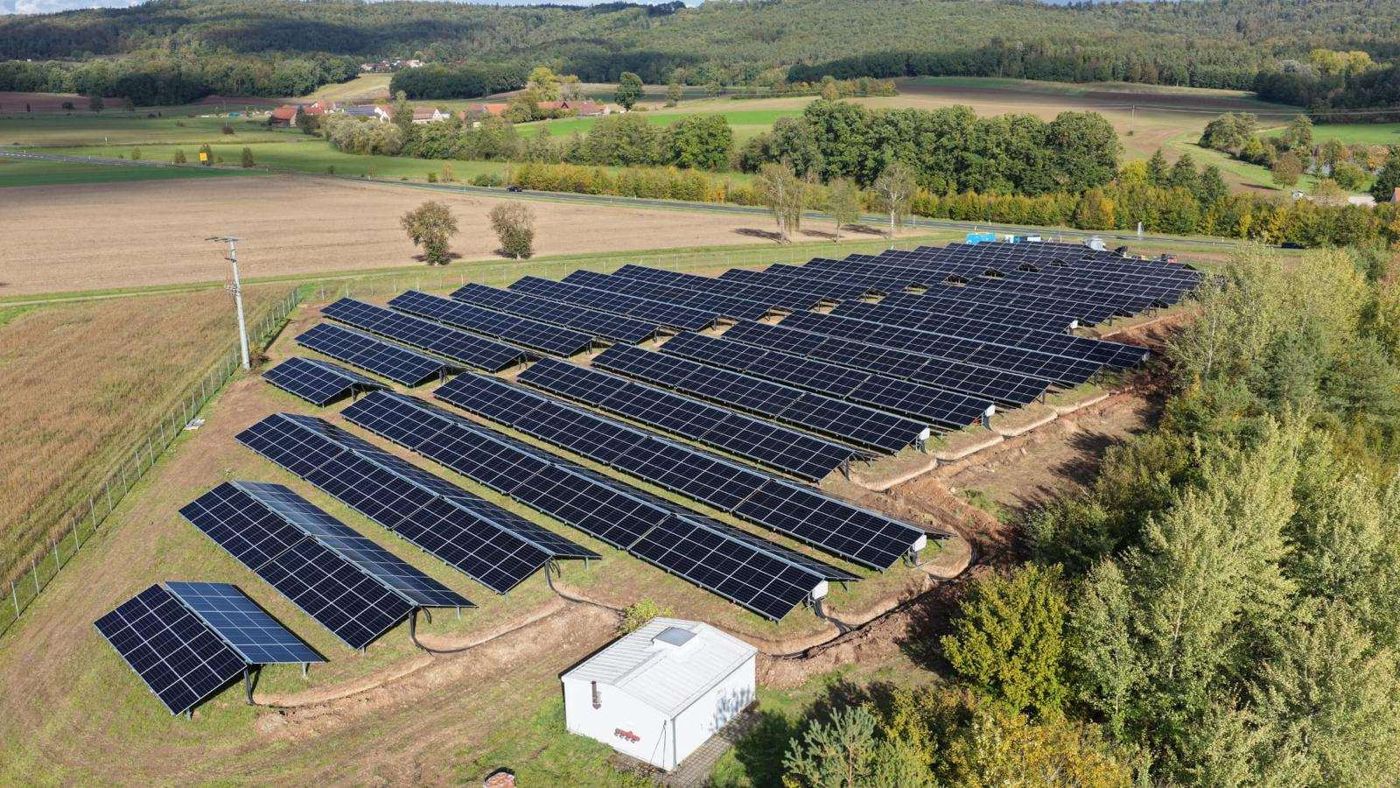

Cocheras solares - vista aérea

Inscripción al boletín
